Voortgang bouw
9 november 2020 – Inrichten bouwplaats en uitzetten.

11 november 2020 – startsein gegeven door Burgemeester van de Velde.
11 november 2020 – Aanbrengen bronbemaling i.v.m. uitgraven

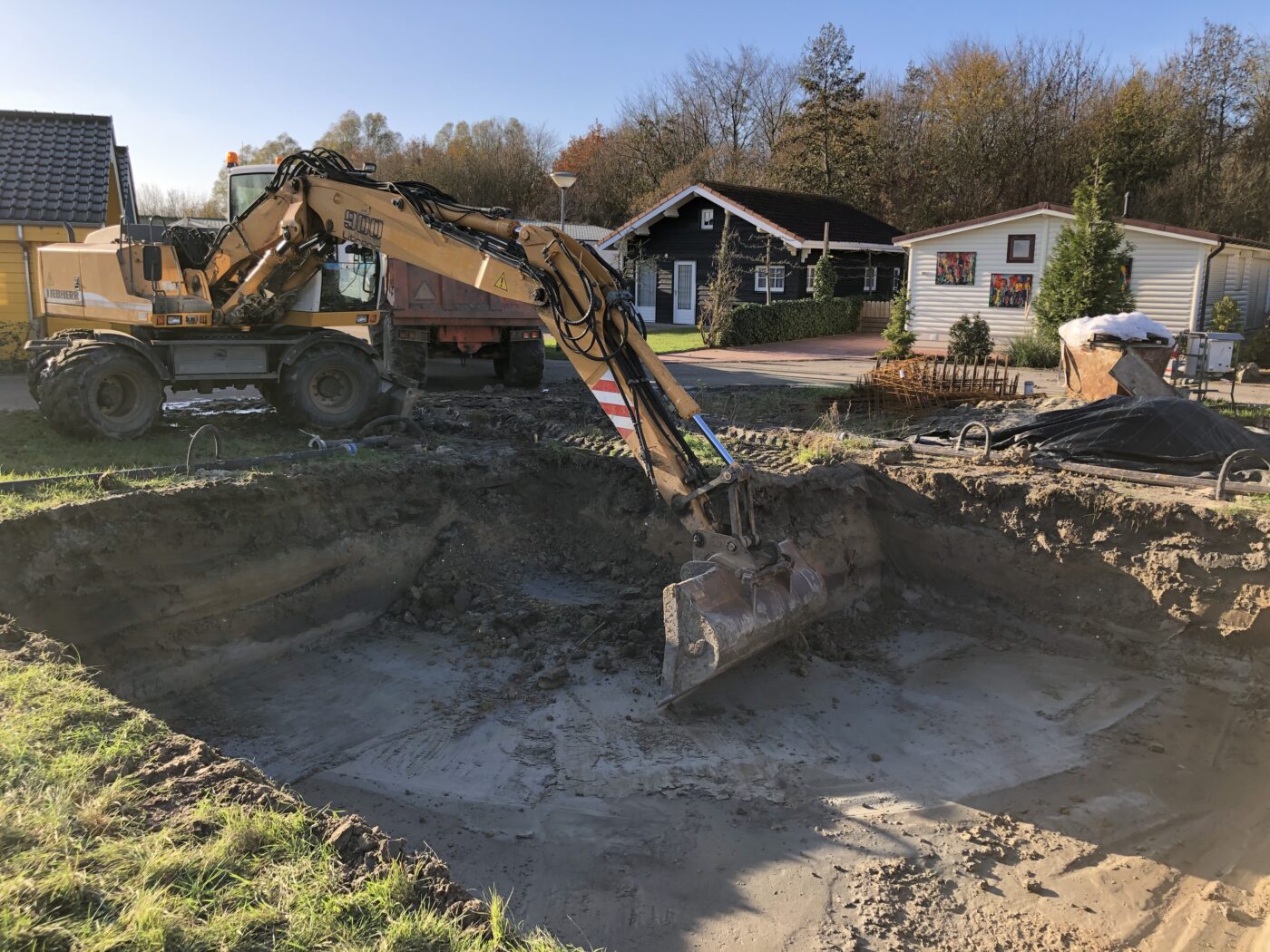

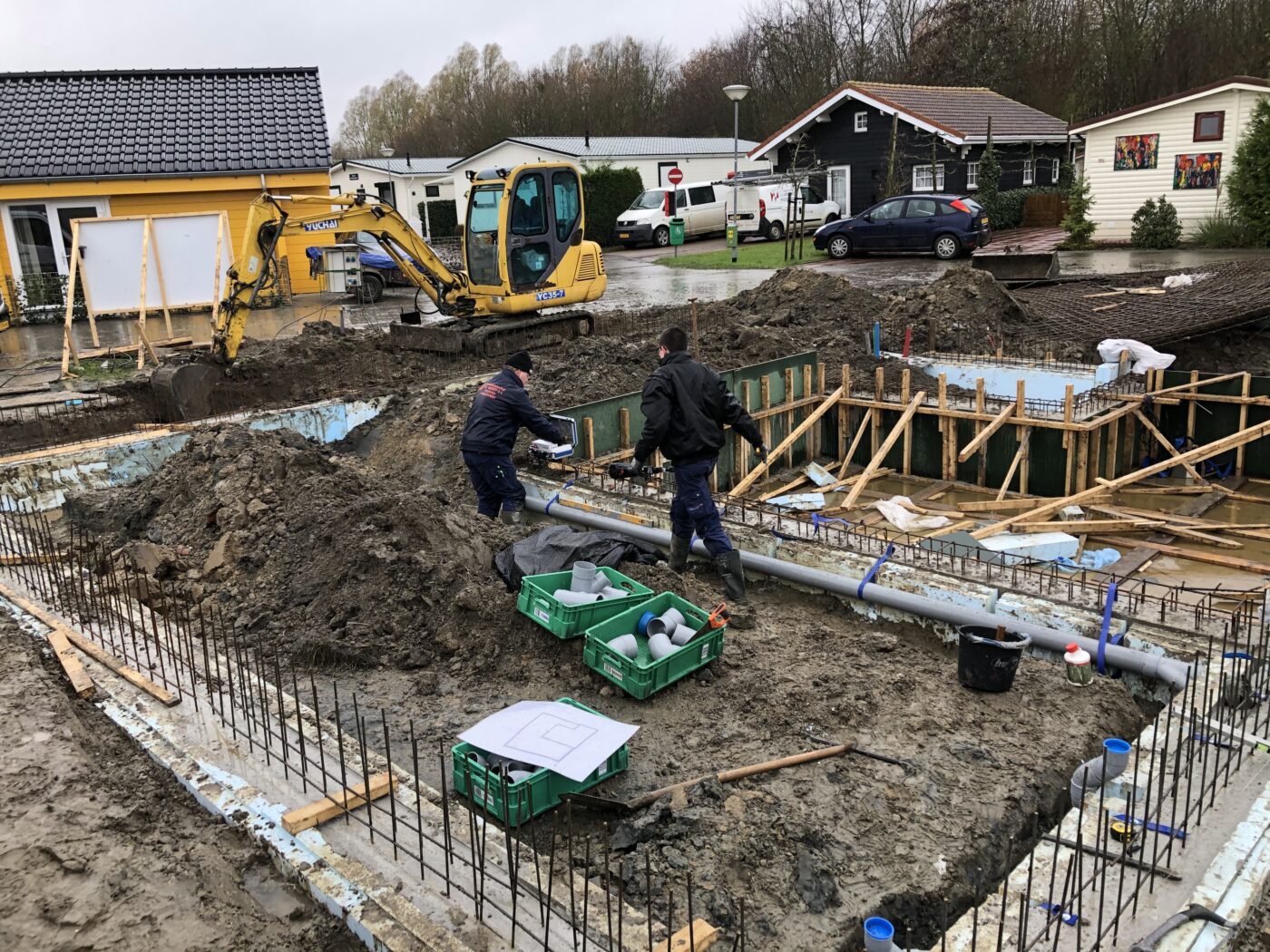

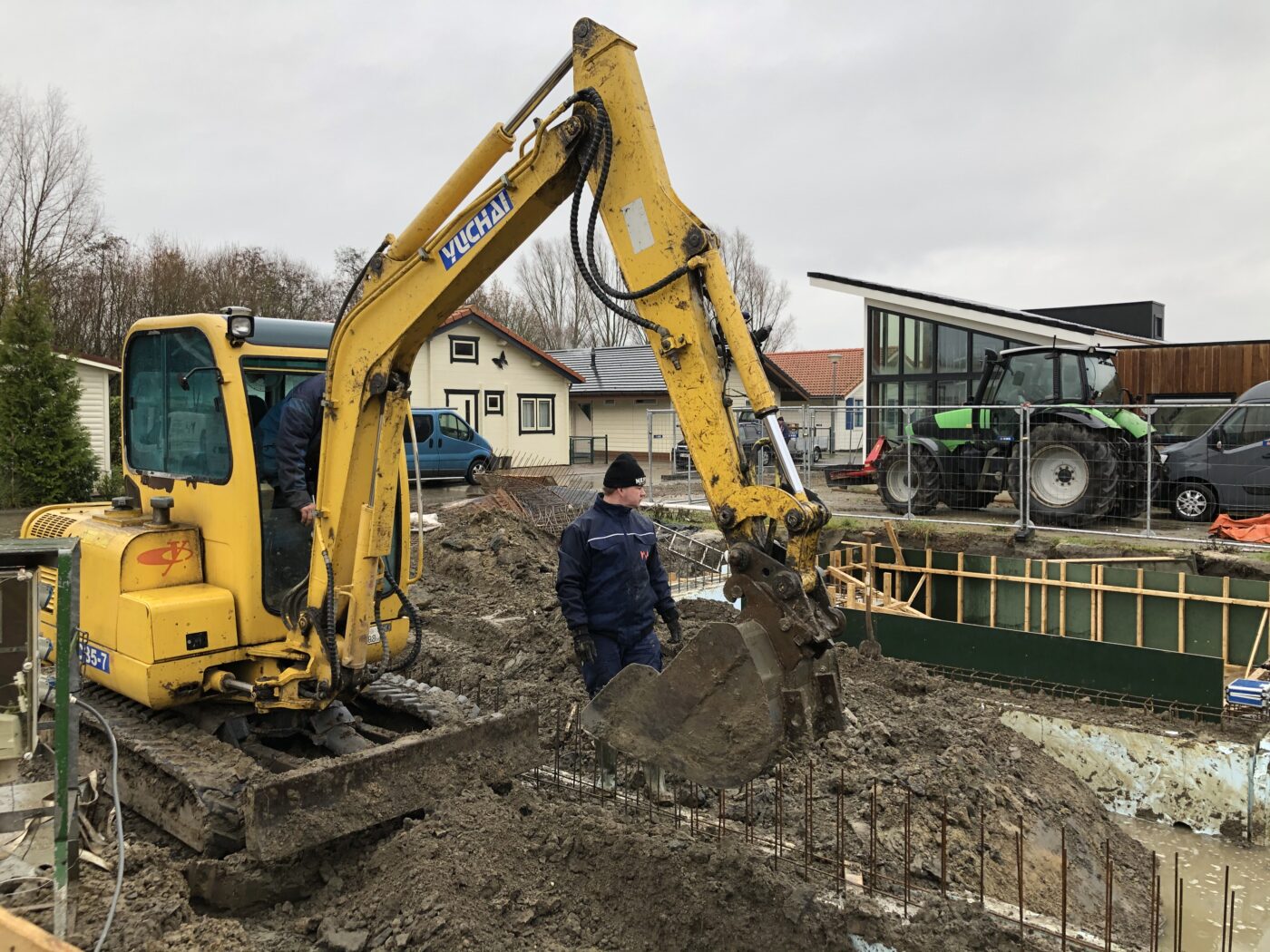

Maandag 23 november – Uitgraven van de kelder door de gebroeders Gunter. Dit hebben de gebroeders belangeloos gedaan. Wij zijn vanzelfsprekend erg dankbaar voor deze mooie bijdrage.
Bekijk hier de video – uitgraven kelder

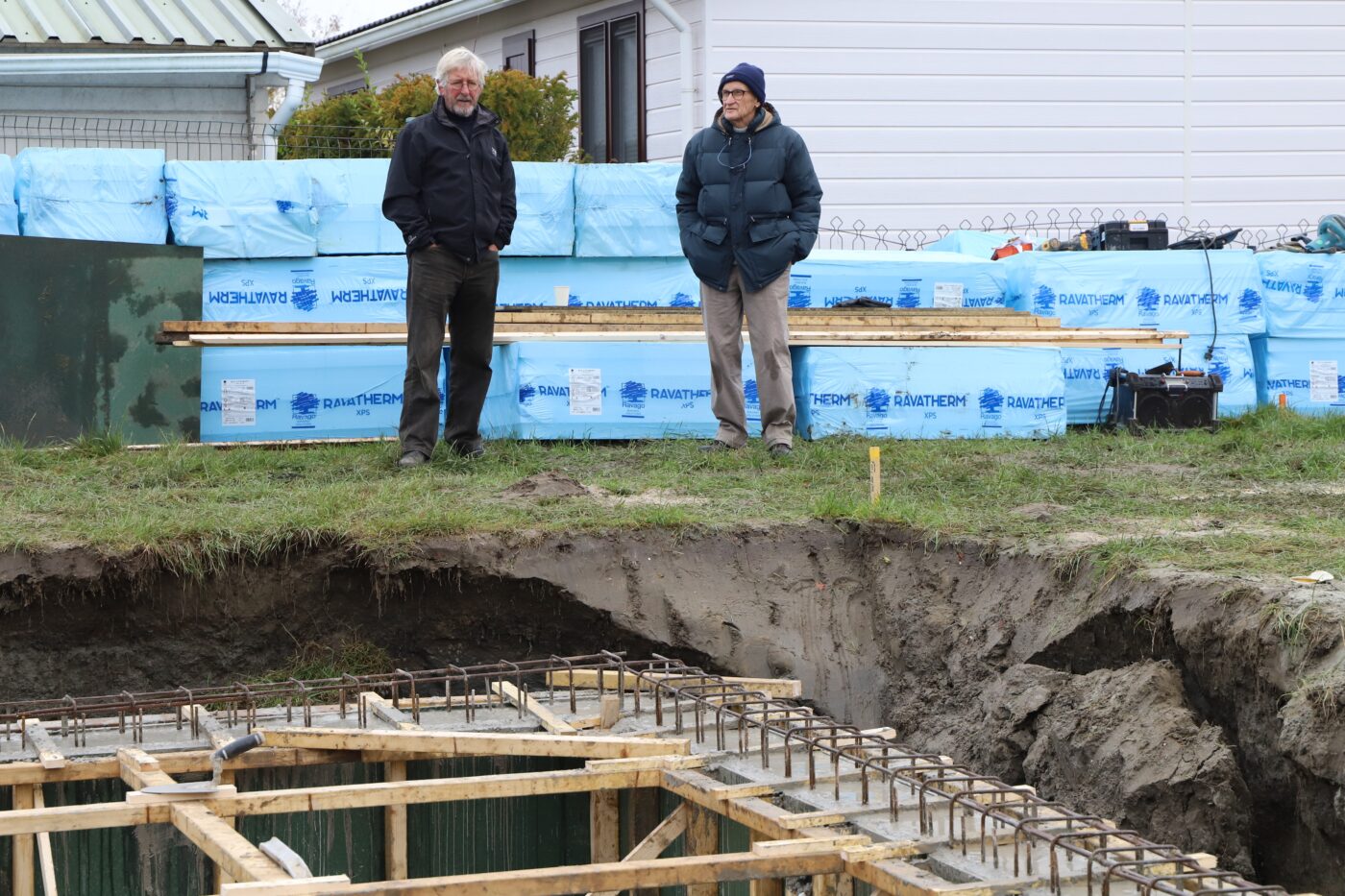

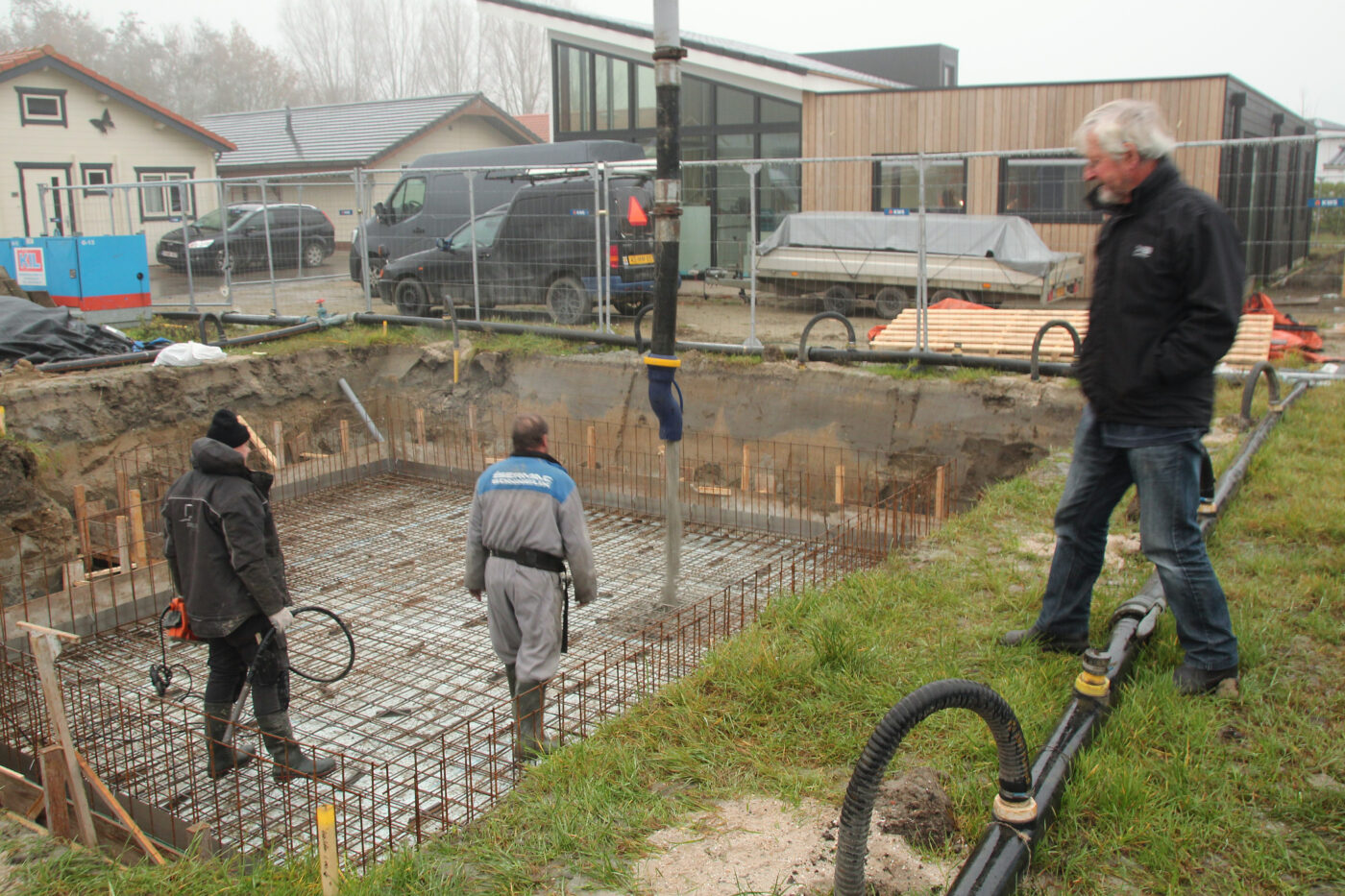

De fundering van de kelder is helemaal uitgegraven en ligt klaar om te worden voorzien van een betonvloer.

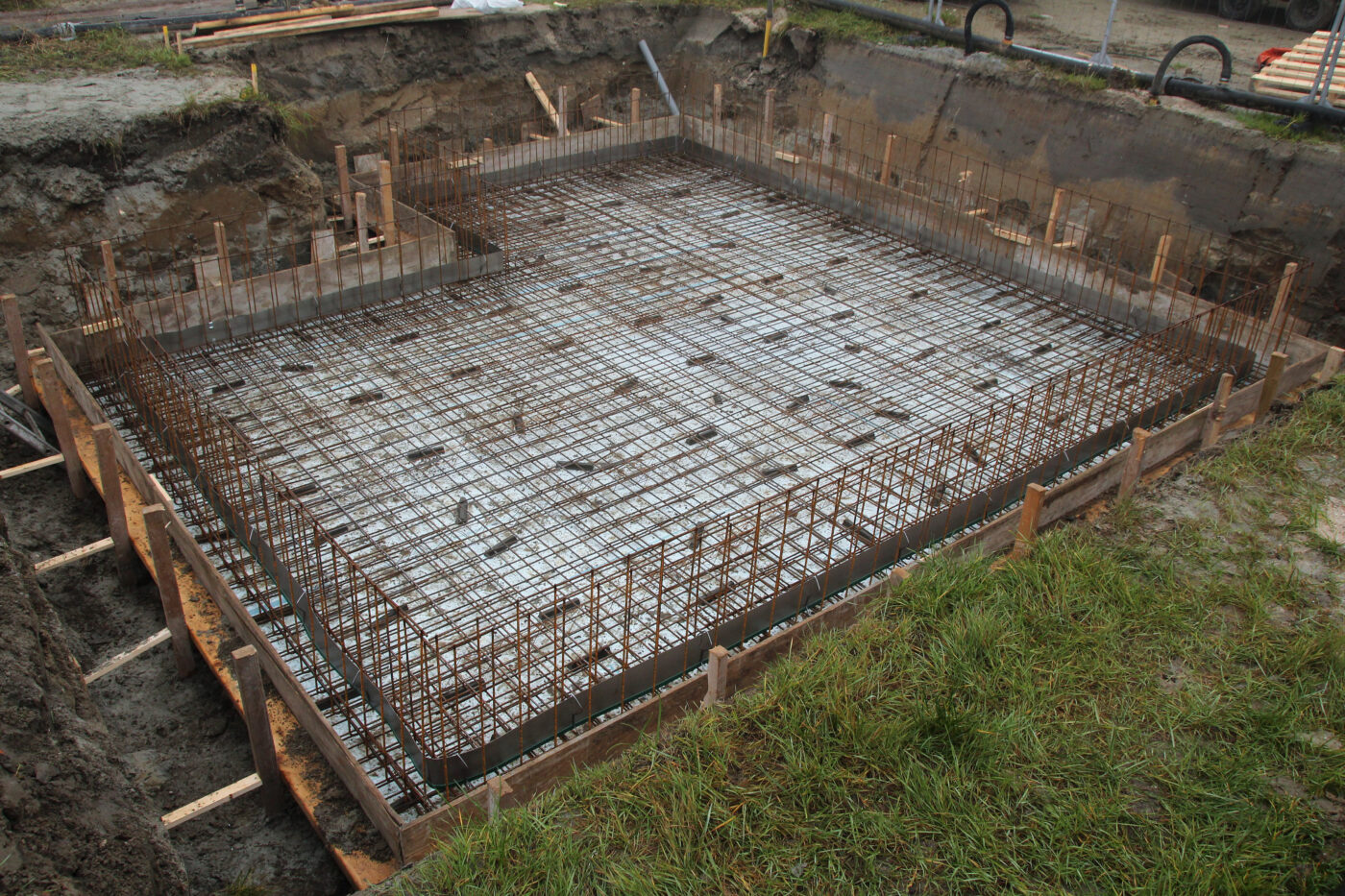

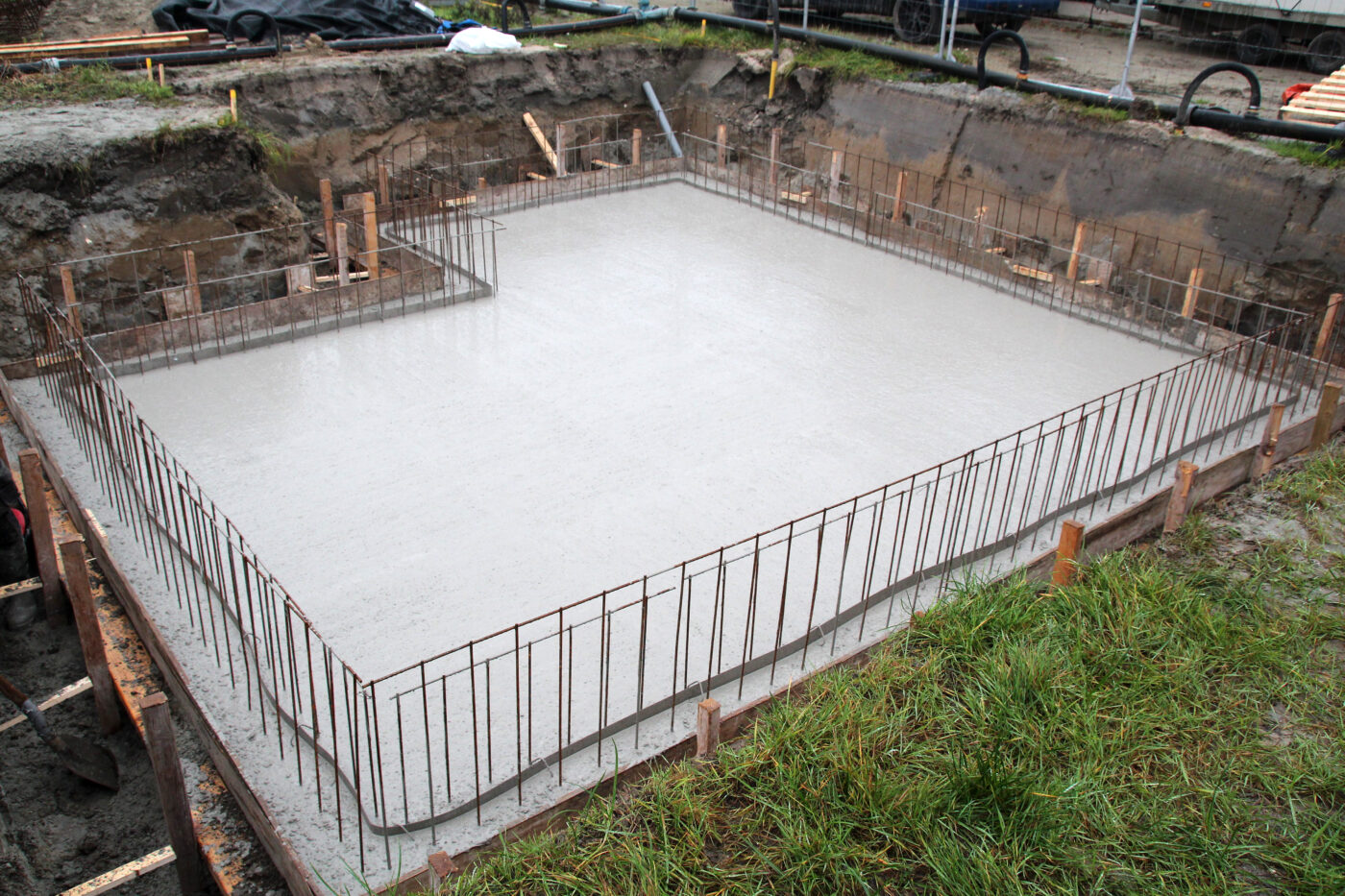

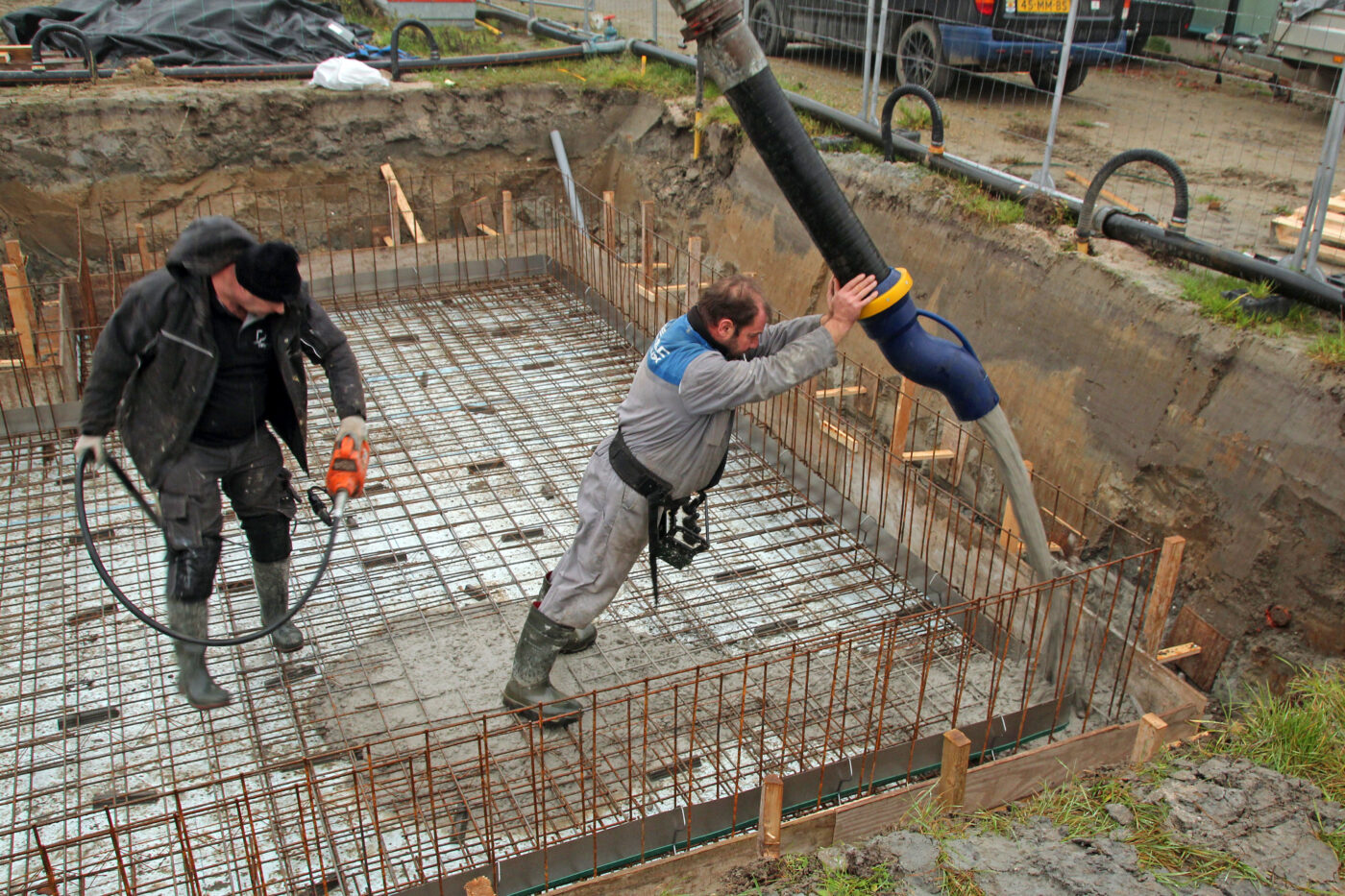

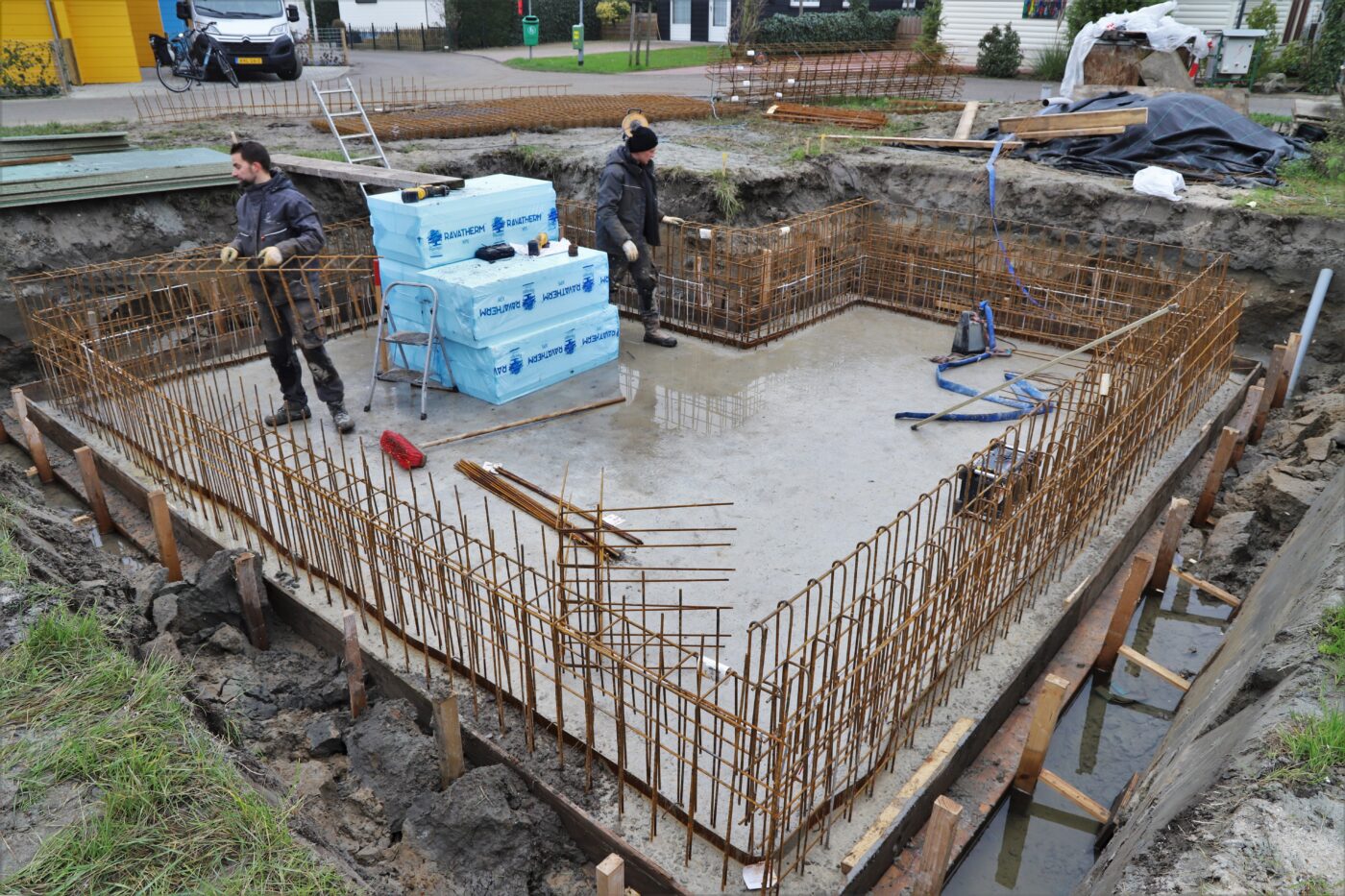

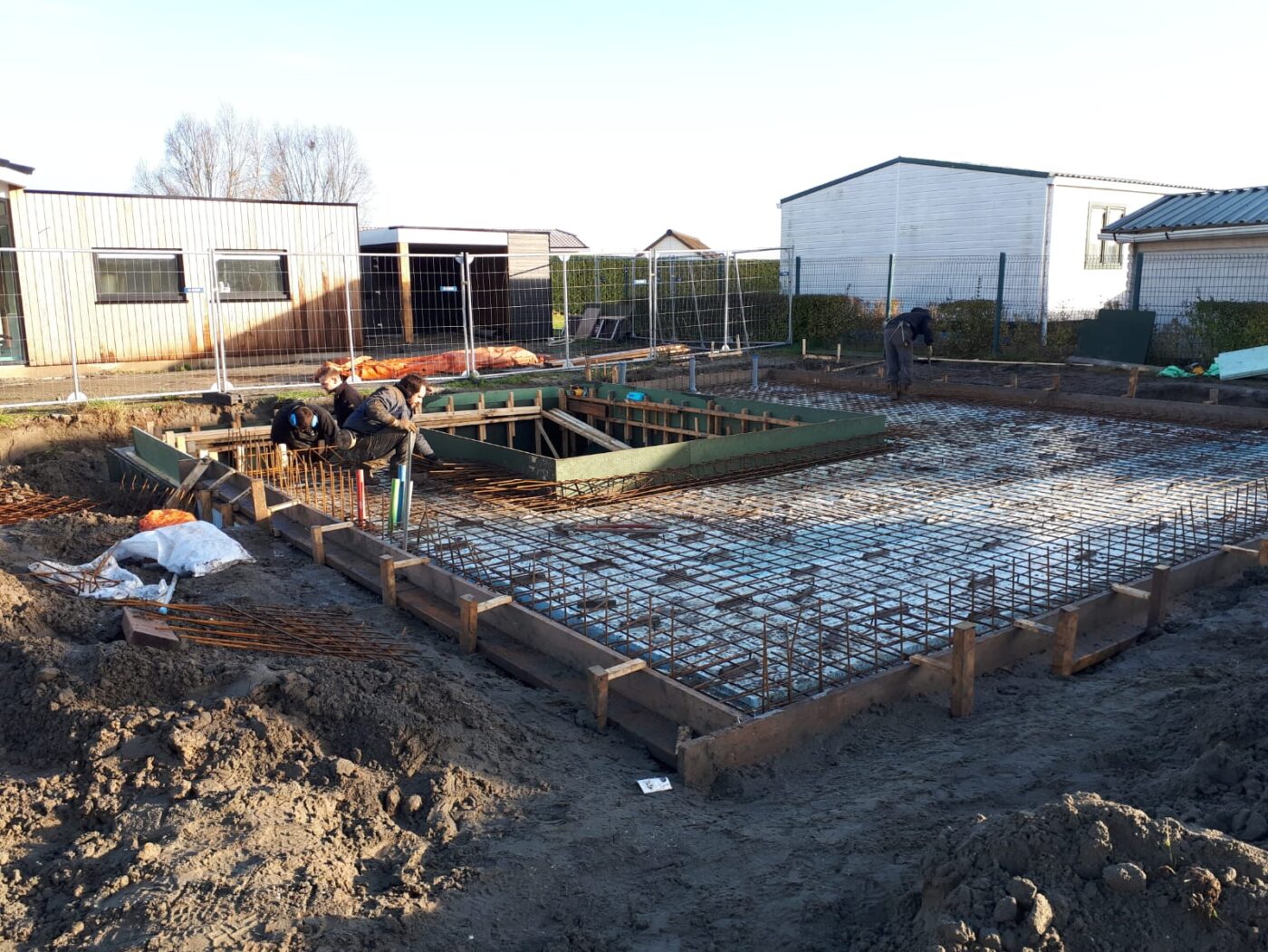

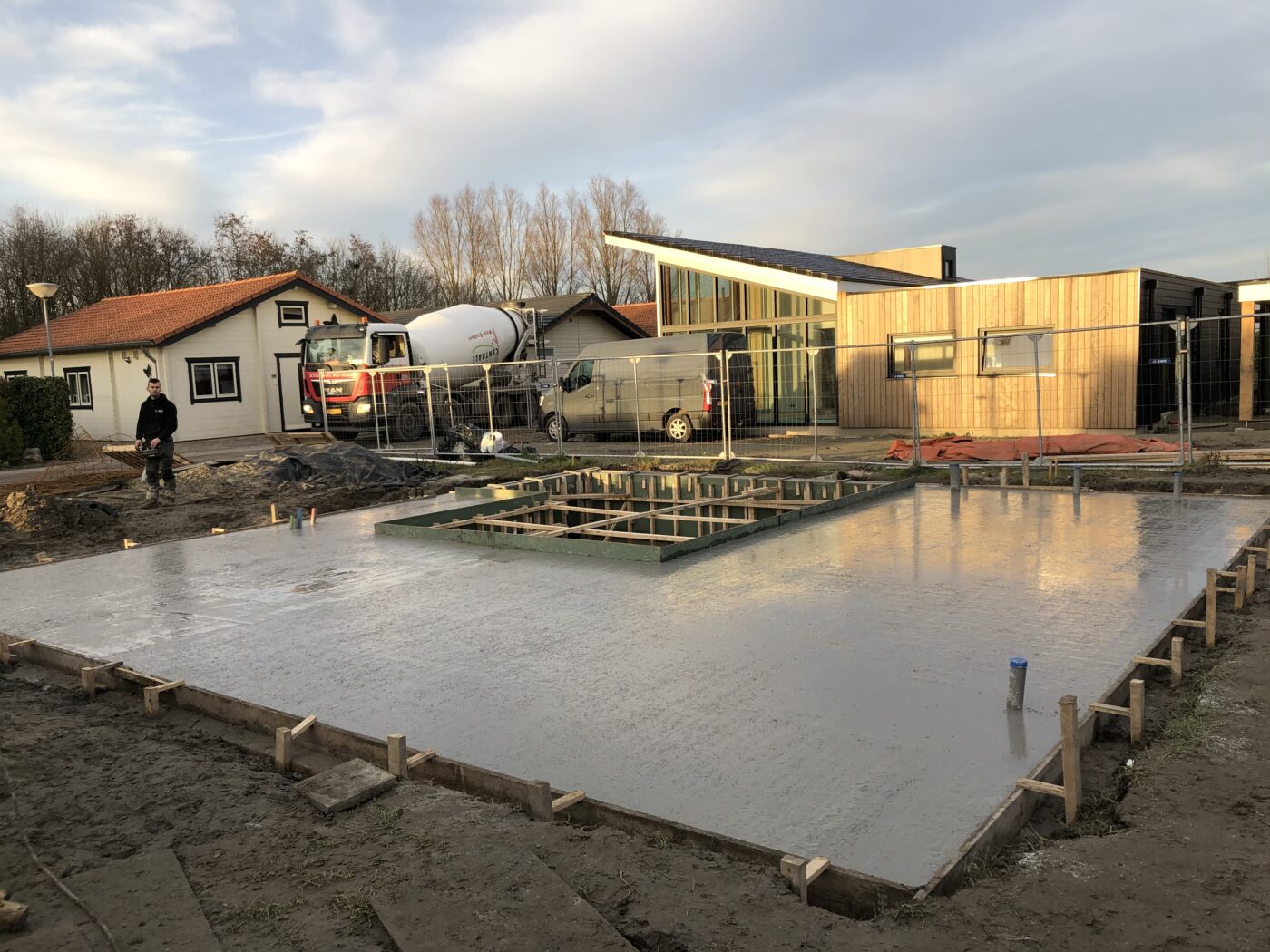

Op donderdag 26 november is de keldervloer gestort.
Storten maar!
Als een biljartlaken zo strak…..
Aanbrengen van de wapening ten behoeve van de kelderwanden.
Zo te zien is alles onder controle…..na het storten van de kelderwanden.
Verdere grondwerkzaamheden door Gebroeders Gunter

Aanbrengen van de riolering door Technisch bureau Visser
Wapening gereed maken van de vloer om de begane vloer te storten.

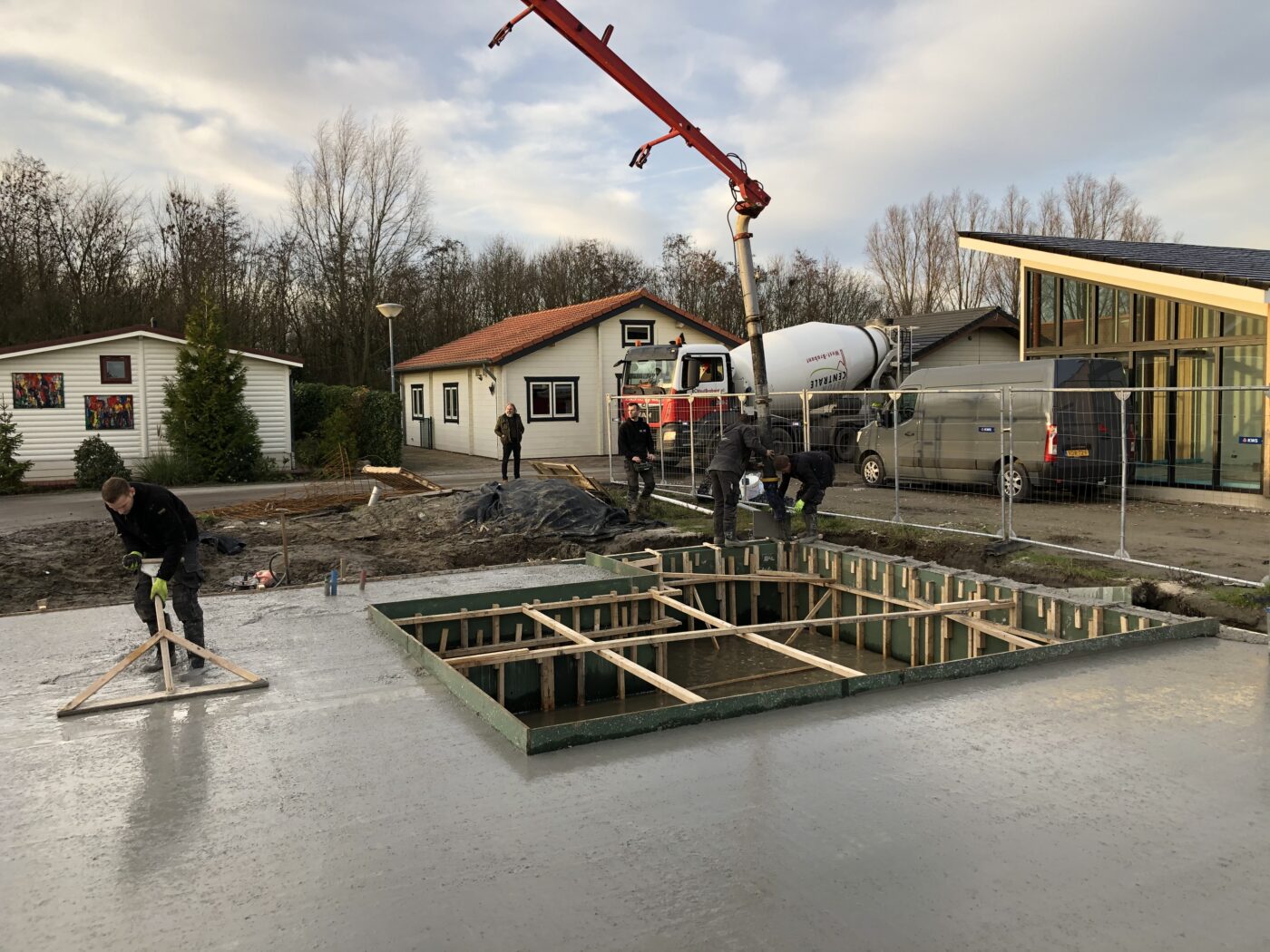

18 december : Storten van de begane vloer
Strak of niet dan?
Klik op de link voor bewegende beelden: Storten begane vloer StaVoord6huis
Inmiddels is de bekisting verwijderd.

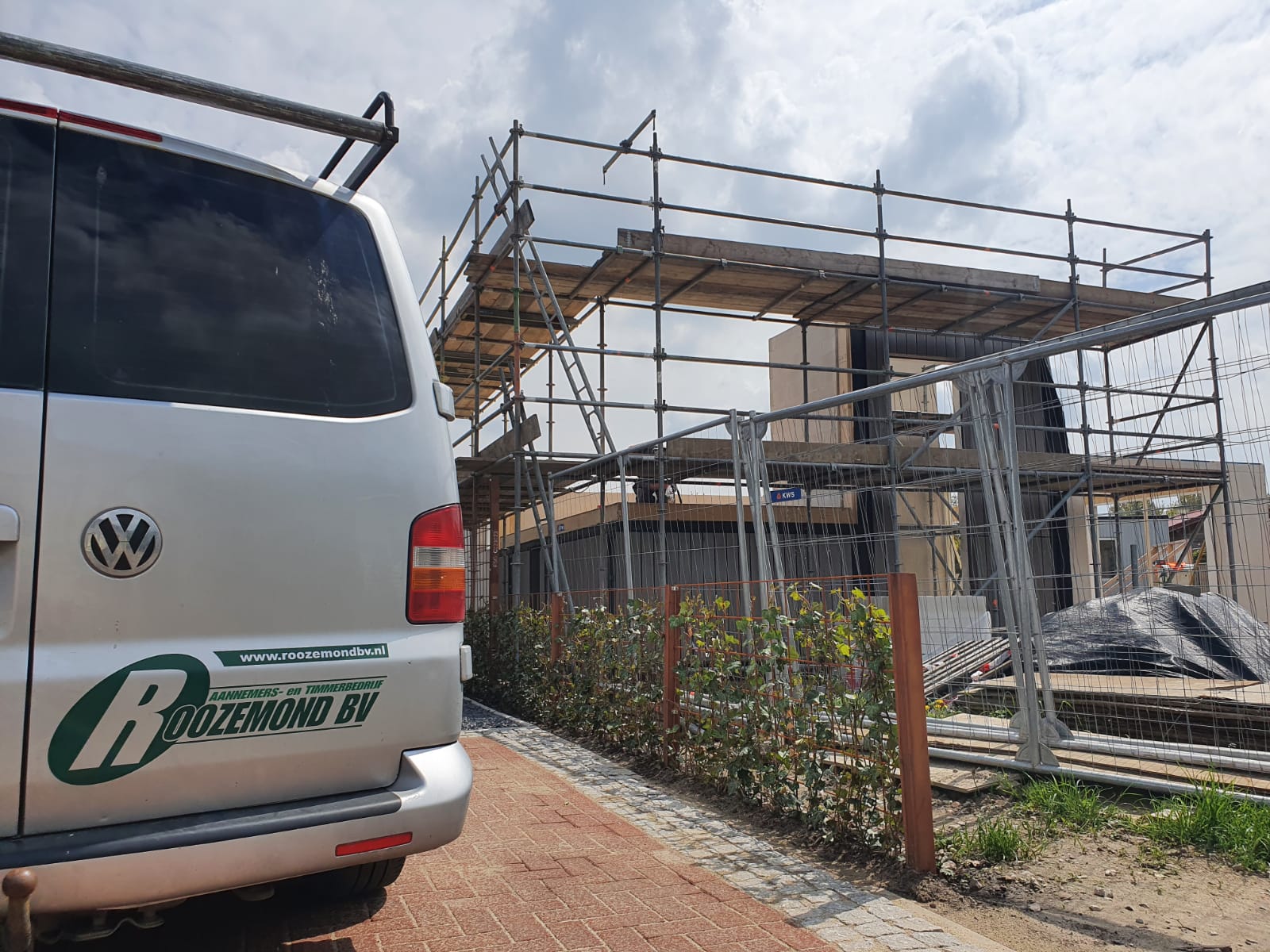

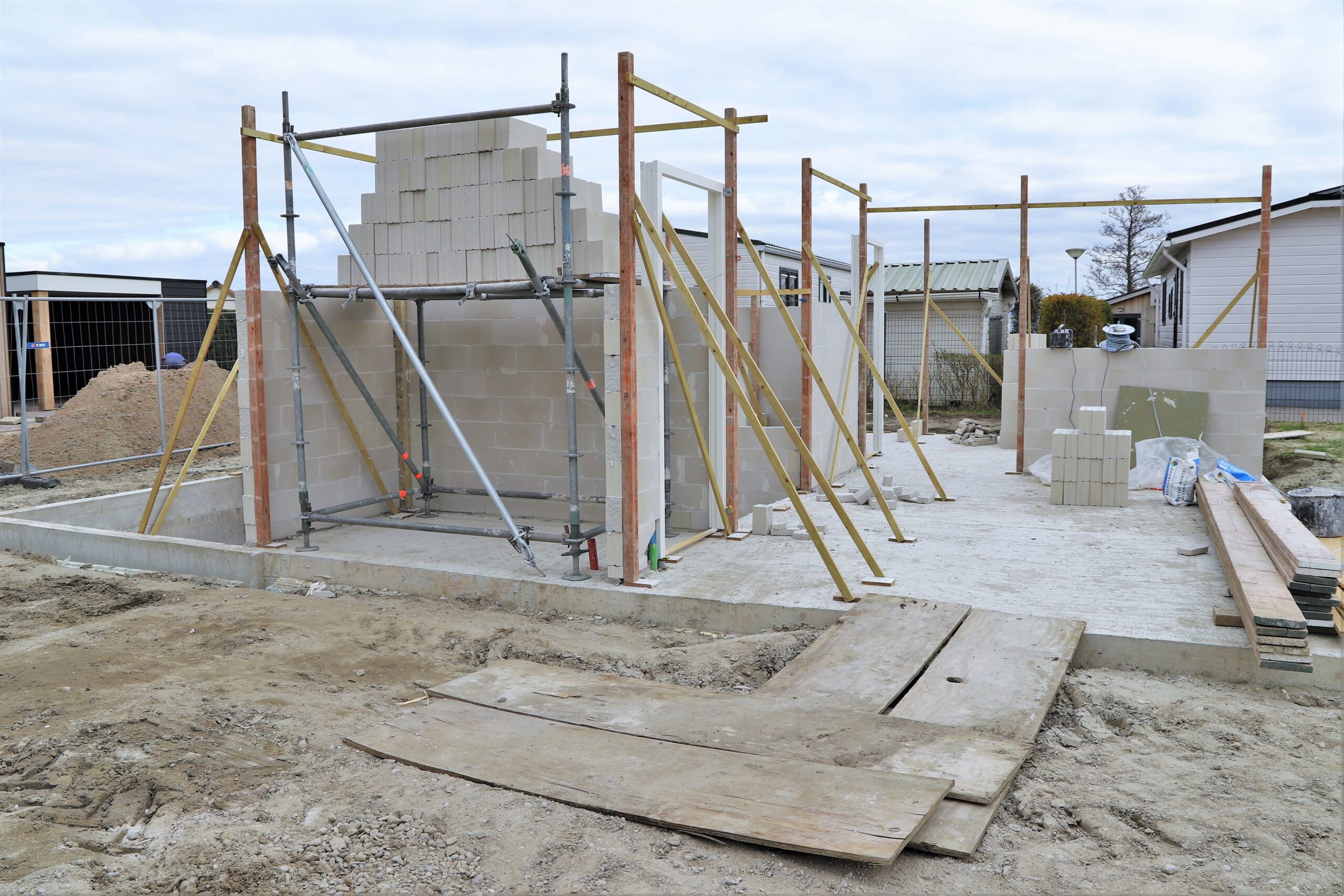

De binnenkozijnen zijn geplaatst door Roozemond bv.

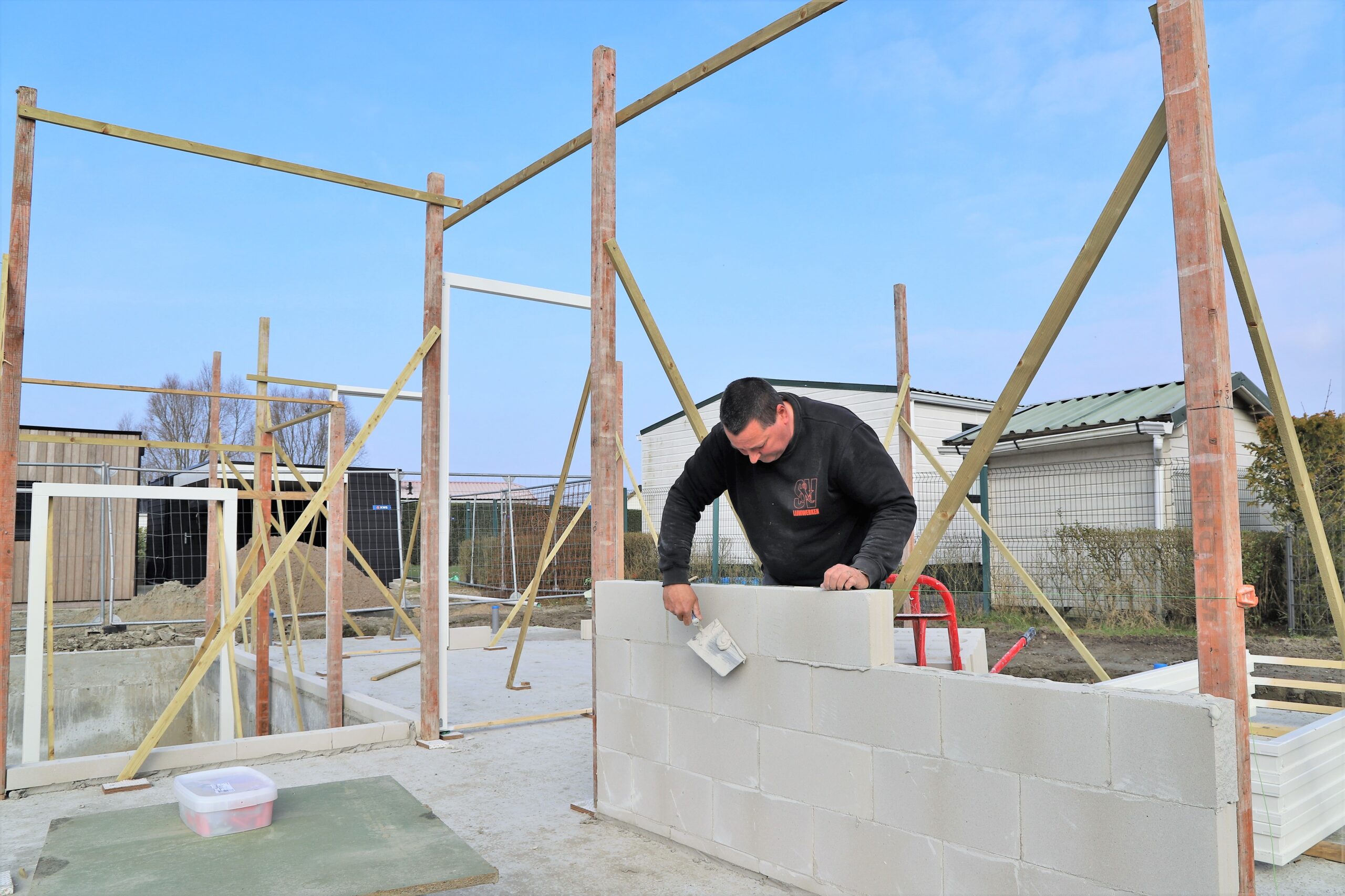

Tim van Mierlo (S&V lijmwerken) aan de slag met de eerste blokken.
Strak en vlak…..
Netjes of niet dan!?

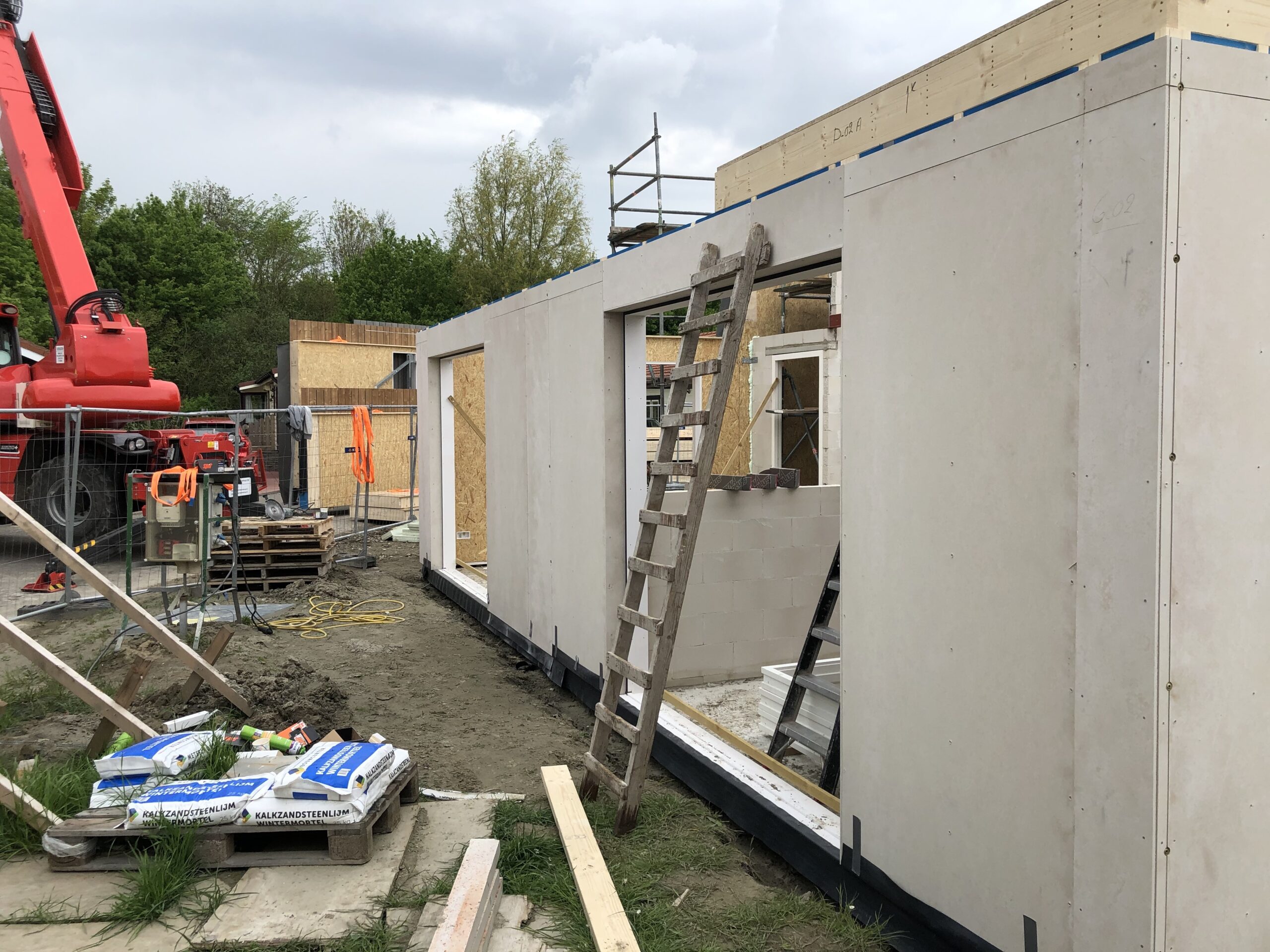

11 mei 2021 start met het plaatsen van de houtskelet elementen door aannemers – timmerbedrijf Roozemond uit Stavenisse

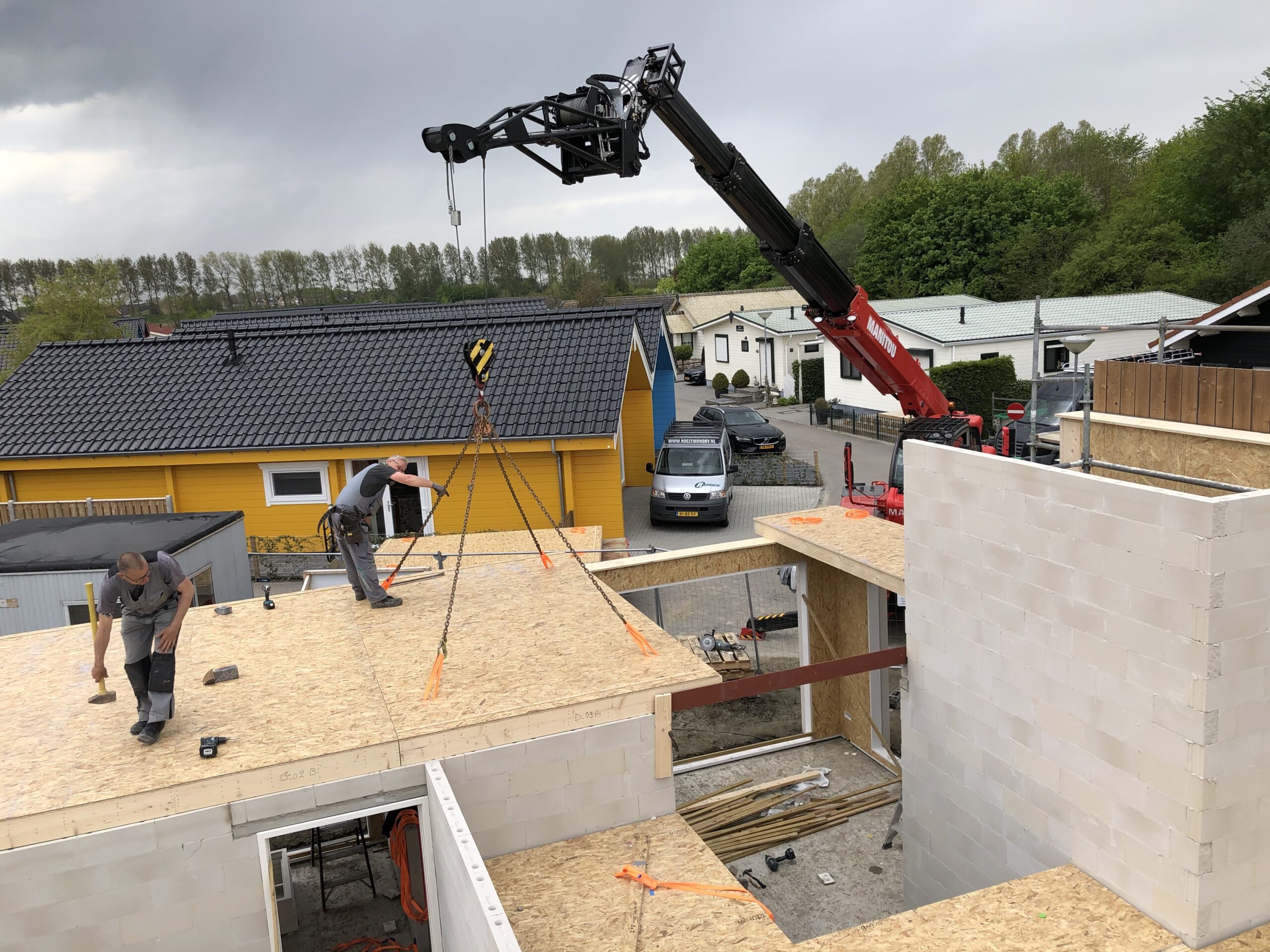

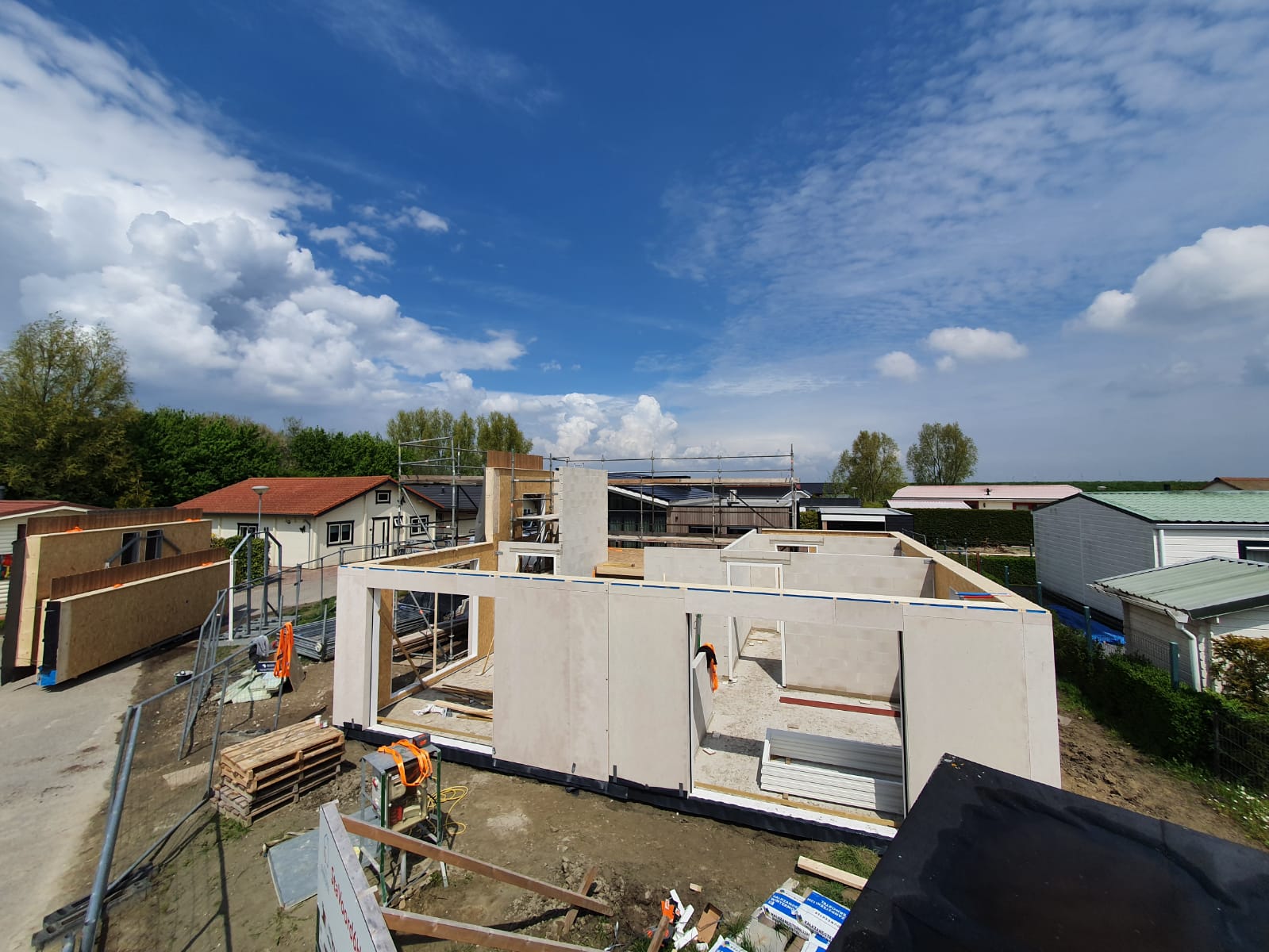

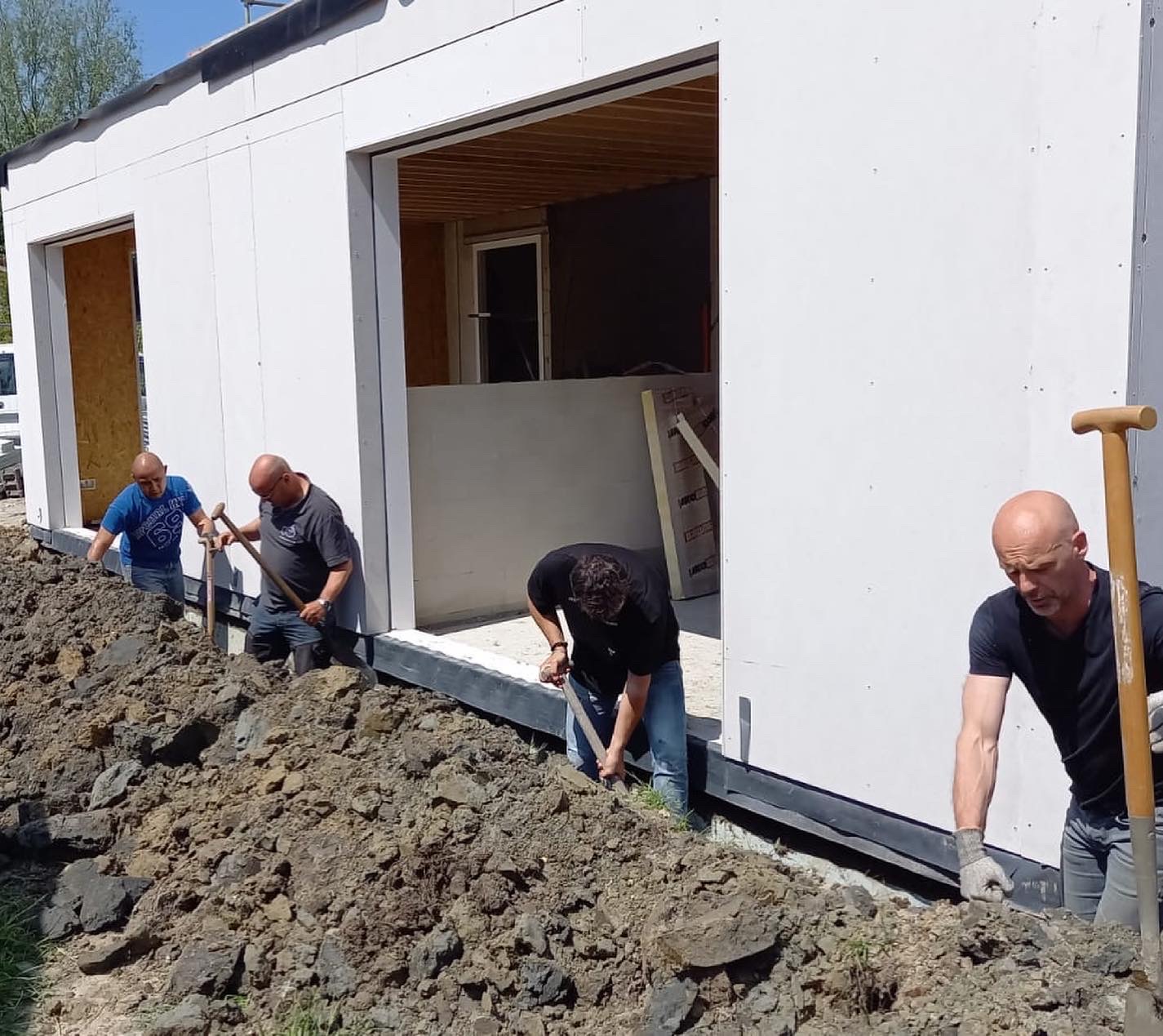

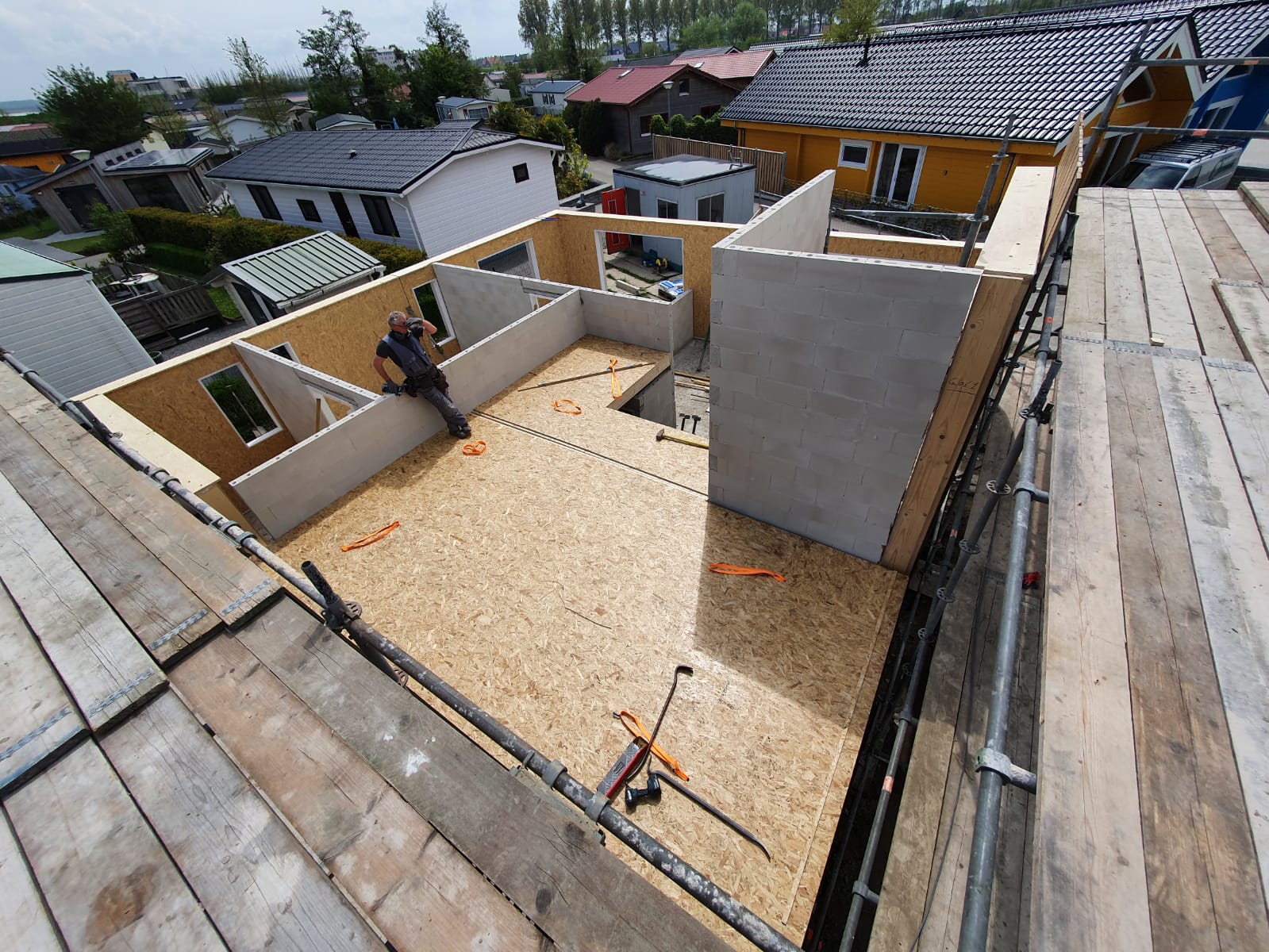

Onder een stralend Zeeuws zonnetje werden de wanden van de begane verdieping geplaatst.

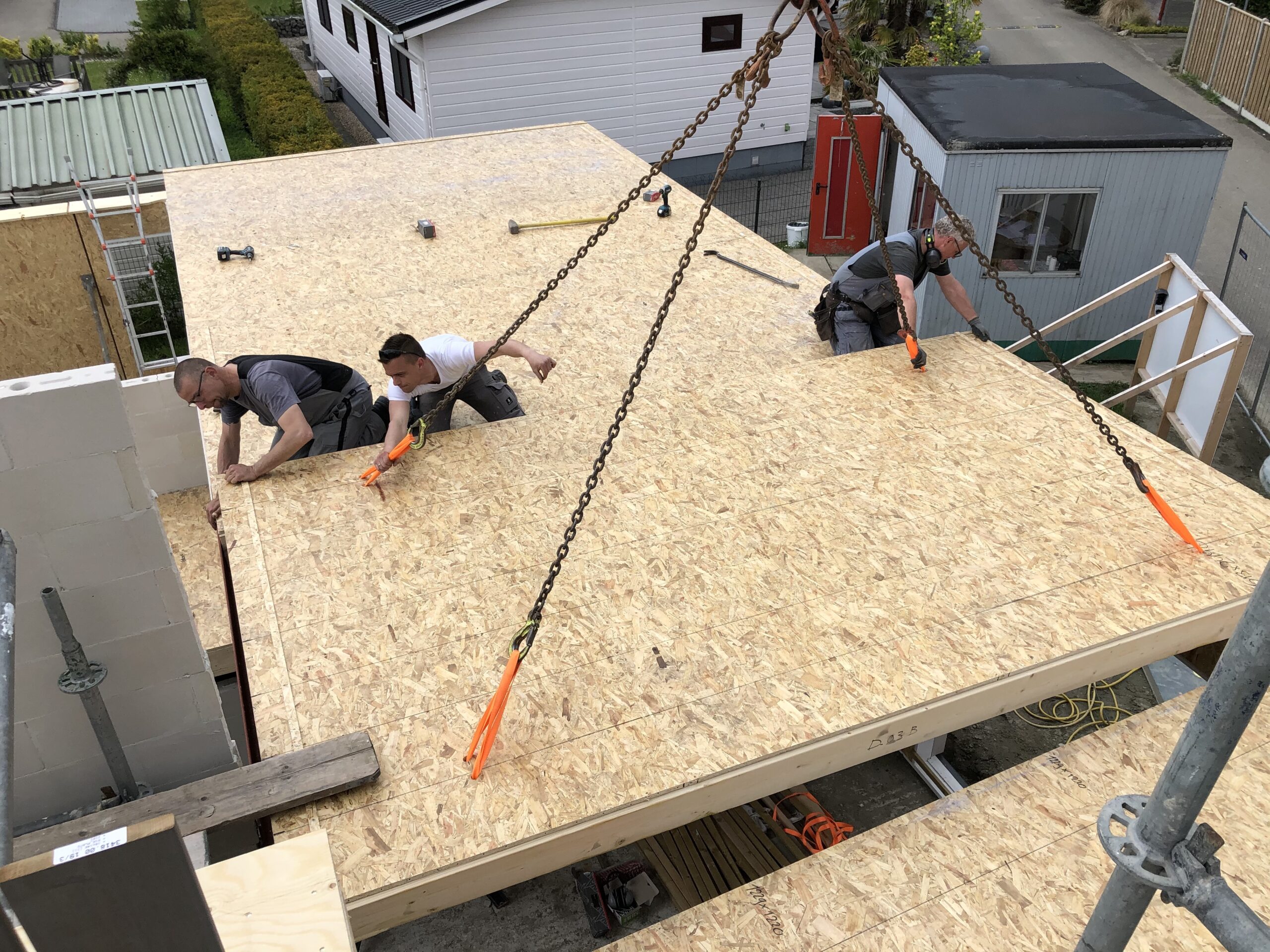

Verdiepingsvloeren plaatsen
Buitengevel voorzien van Cempanel-platen die later worden afgewerkt.
Tis net Lego…..
Vakmanschap is meesterschap….

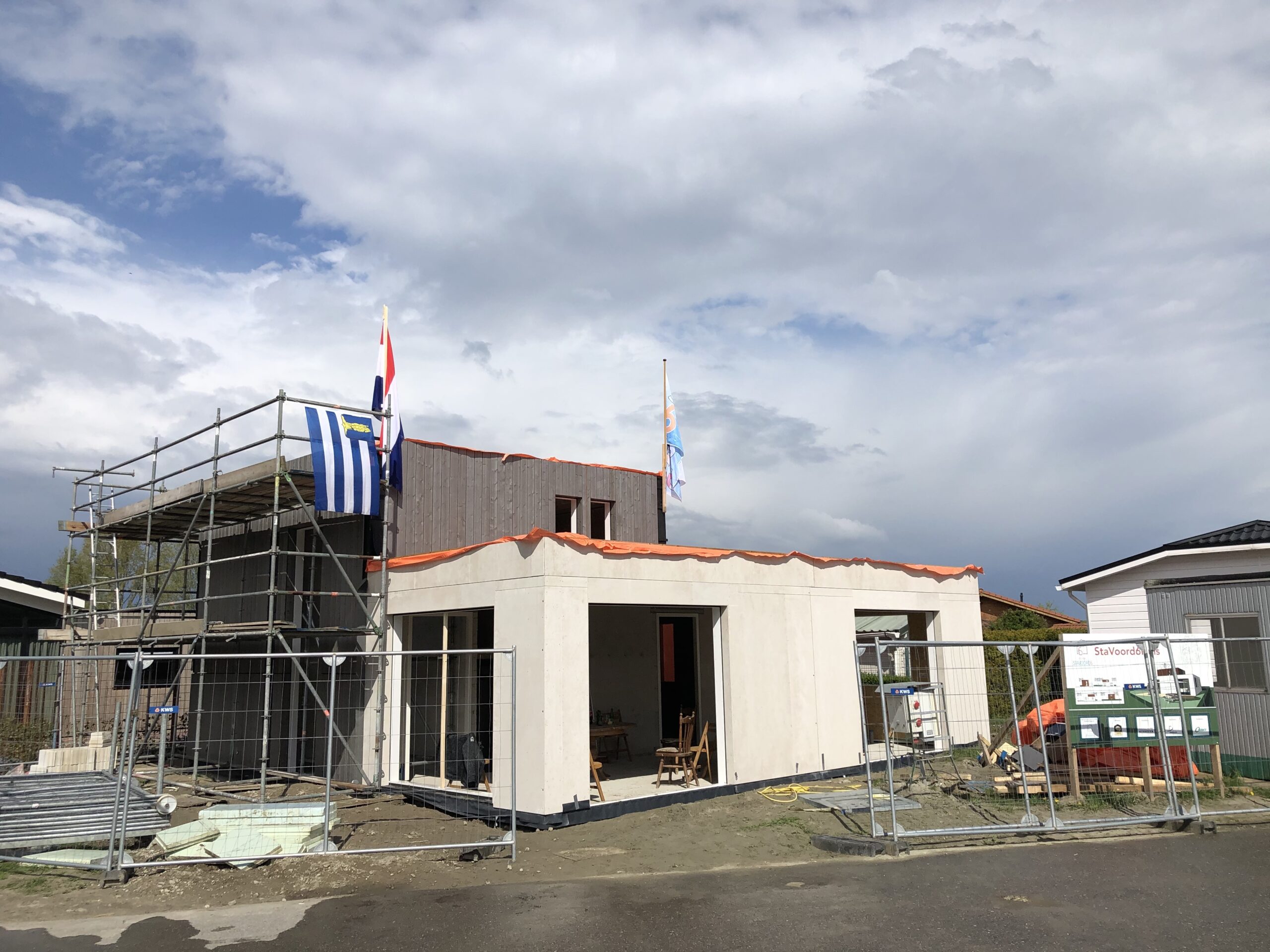

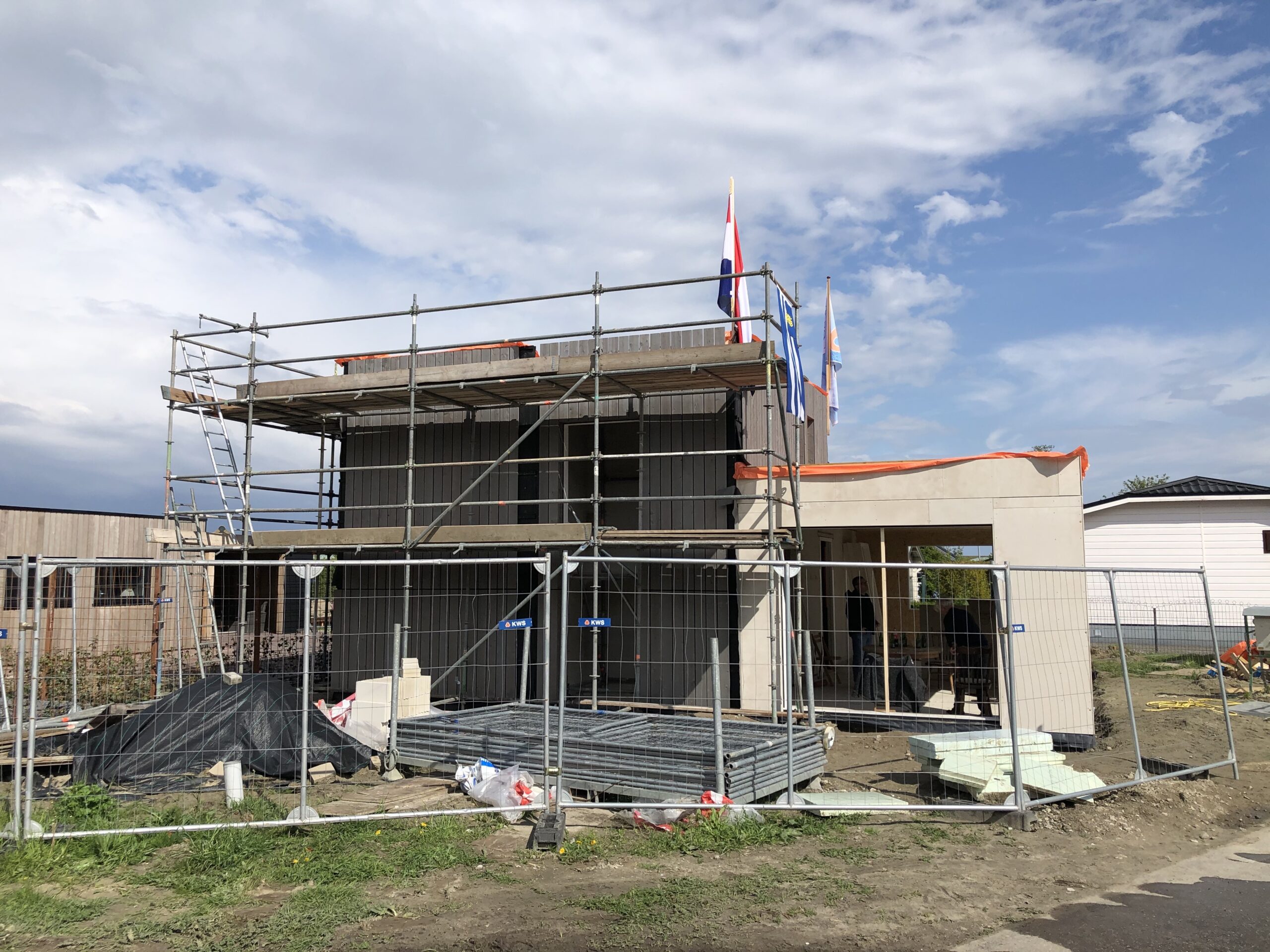

Op 12 mei werd het hoogste punt bereikt en daar hoort natuurlijk een biertje bij…..PANNENBIER!
Uiteraard moet de Stavoord6 vlag dan in de top….
De voorkant met zicht op de hal en de woonkamer.

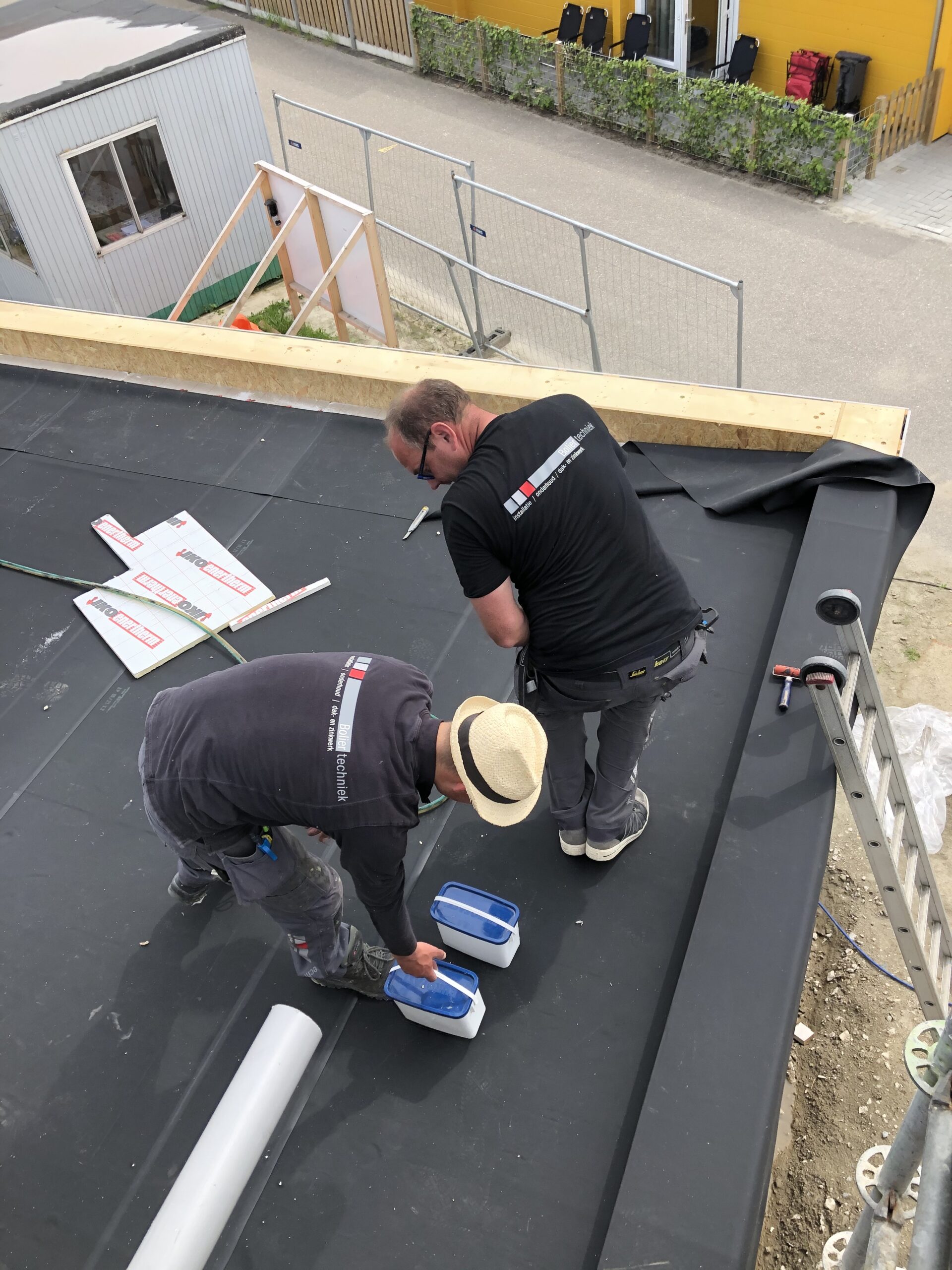

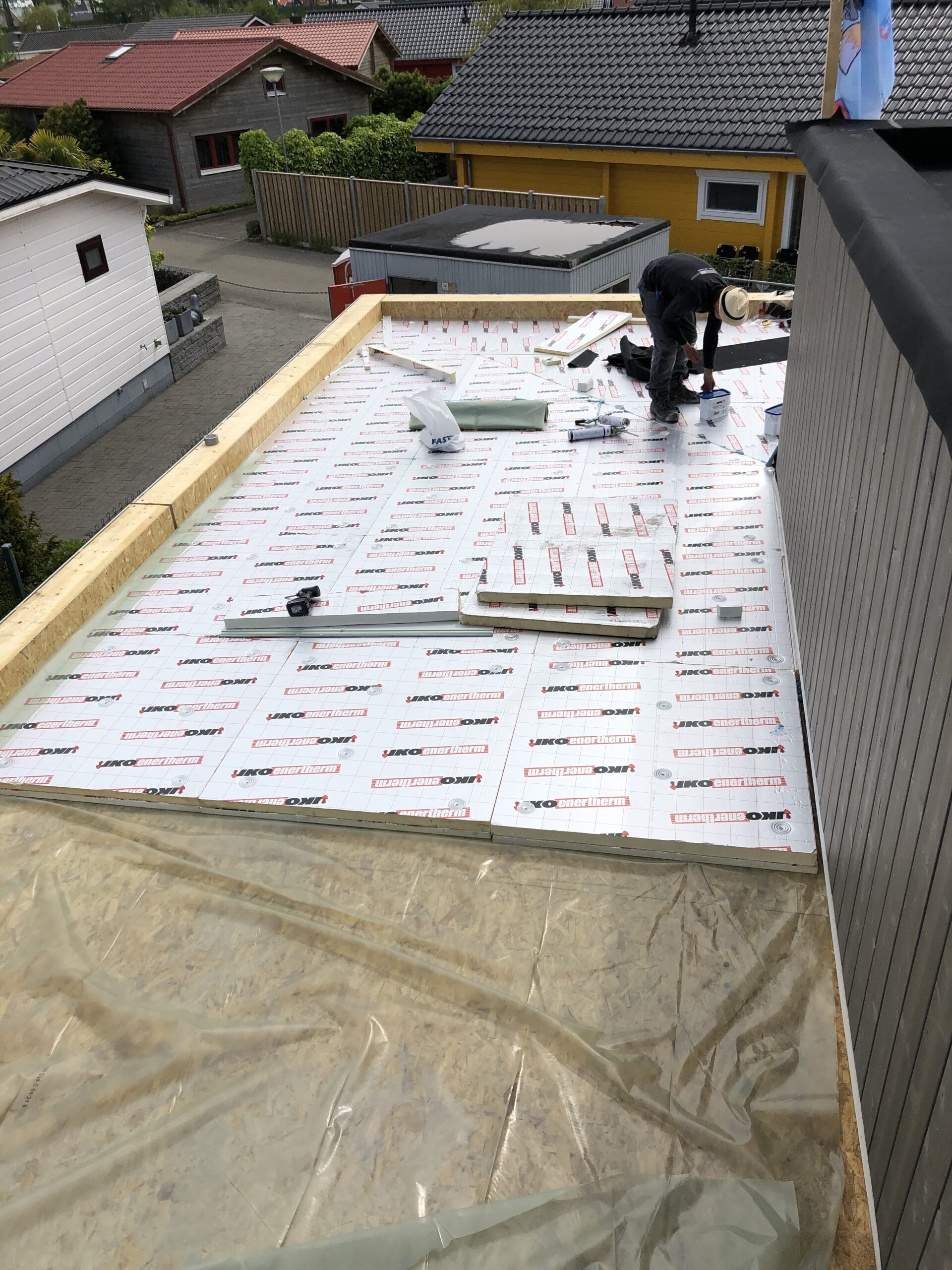

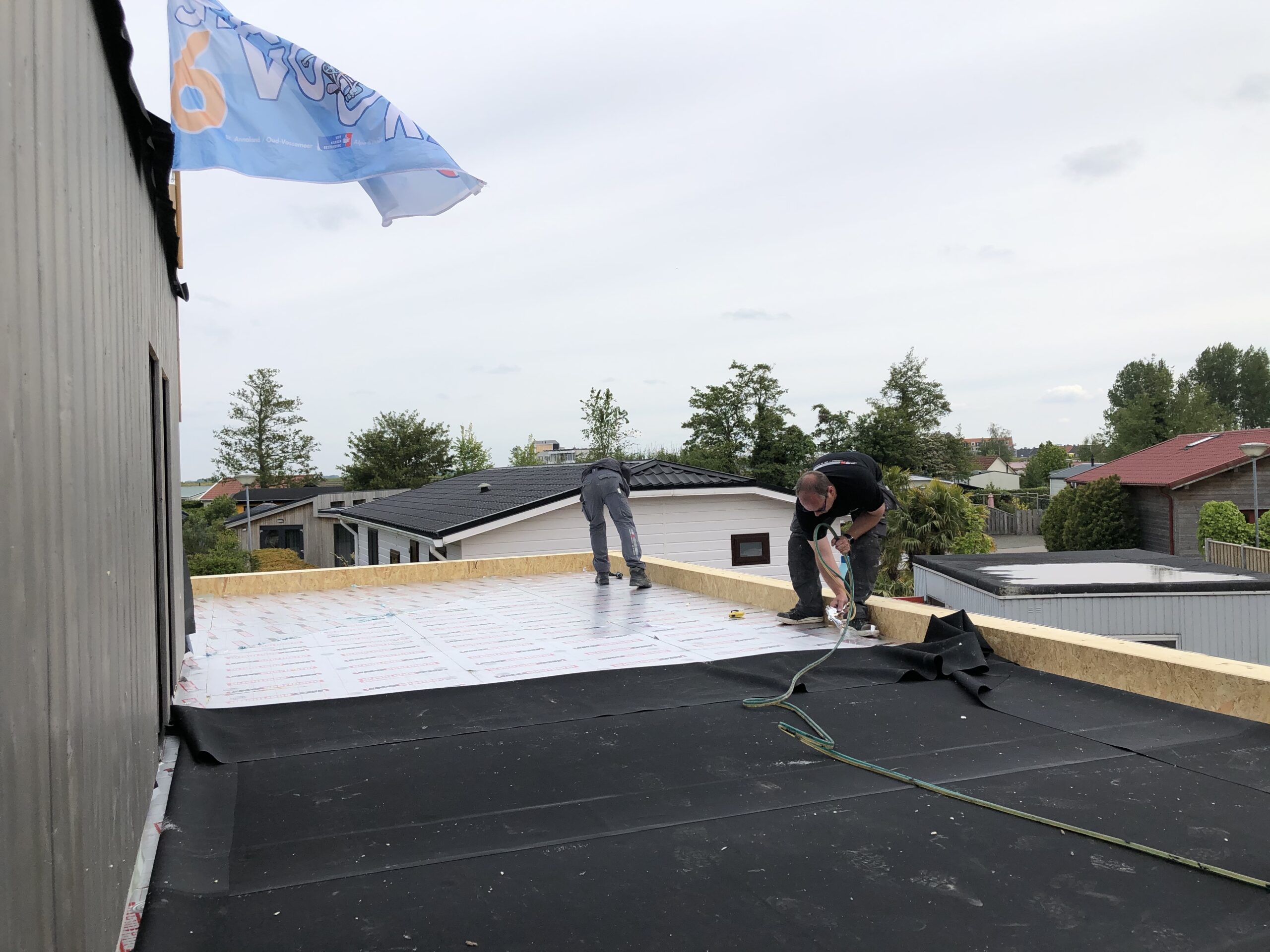

28 mei is het dak voorzien van een EPDM dakbedekking door Bolier Techniek.

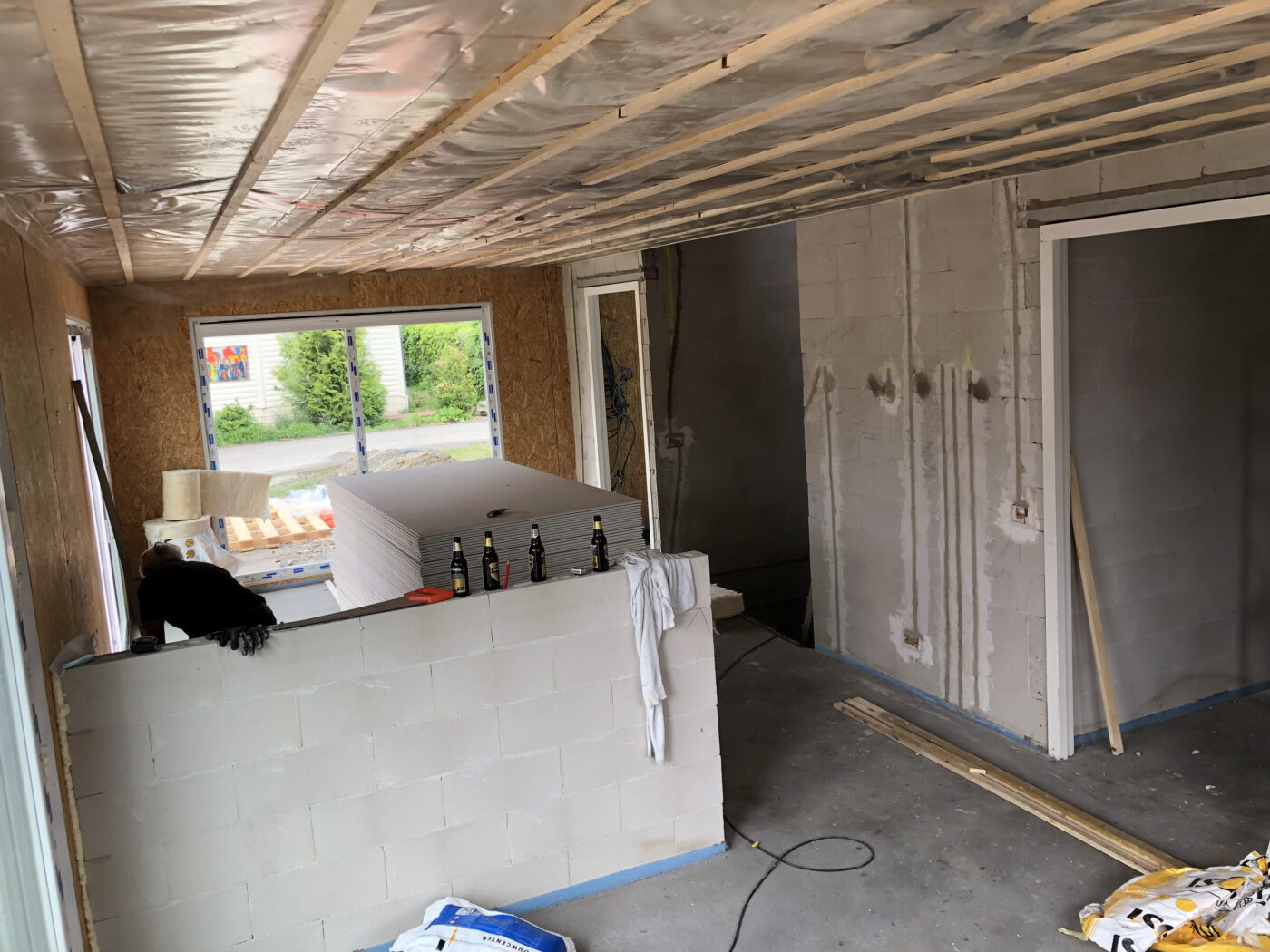

Isoleren kun je leren….
Mooie duurzame afwerking….daar zijn we voorlopig vanaf…

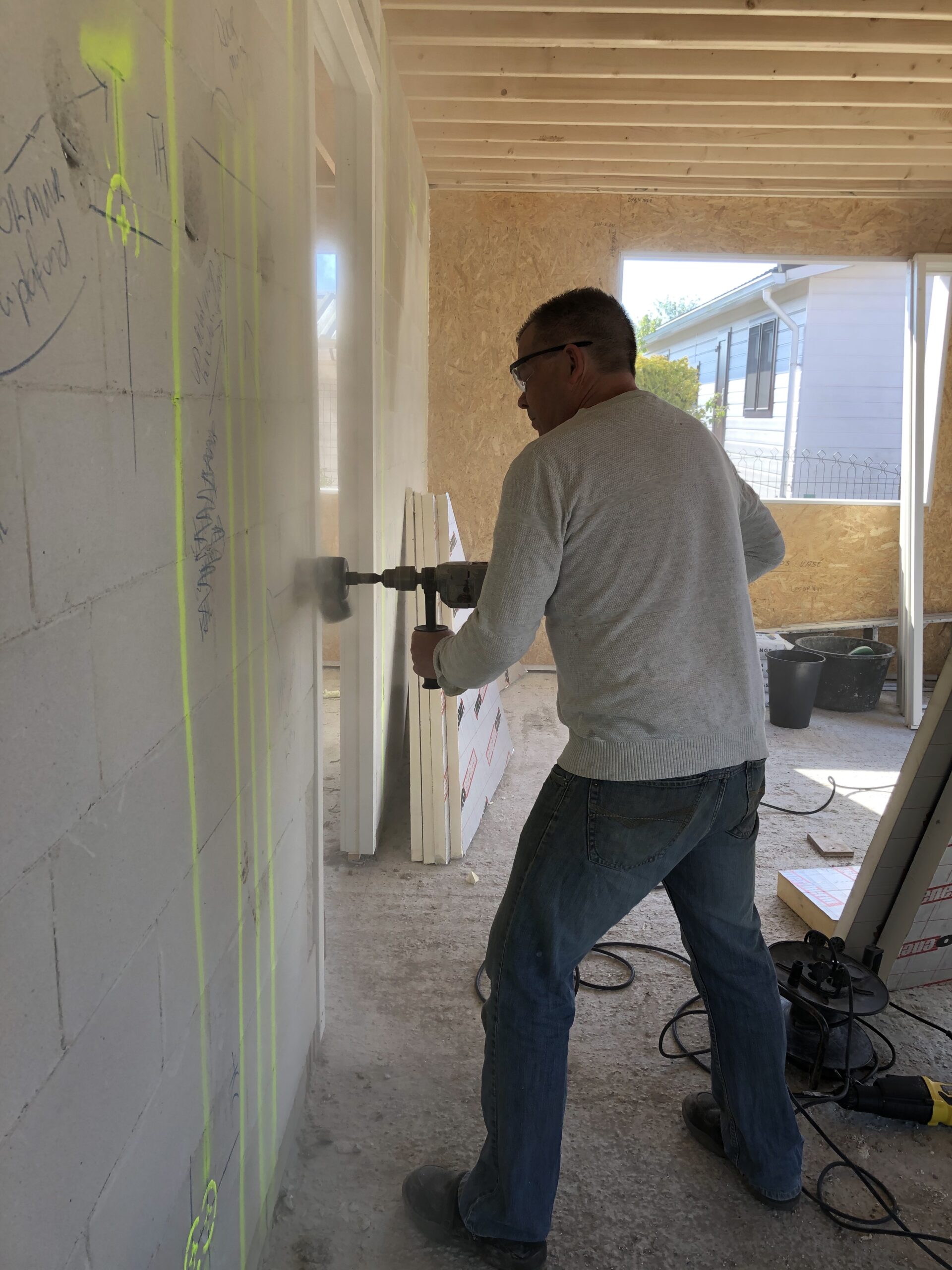

29 mei Klusdag…Dozen boren, leidingen frezen….
Sleuf graven in een heerlijk zonnetje….

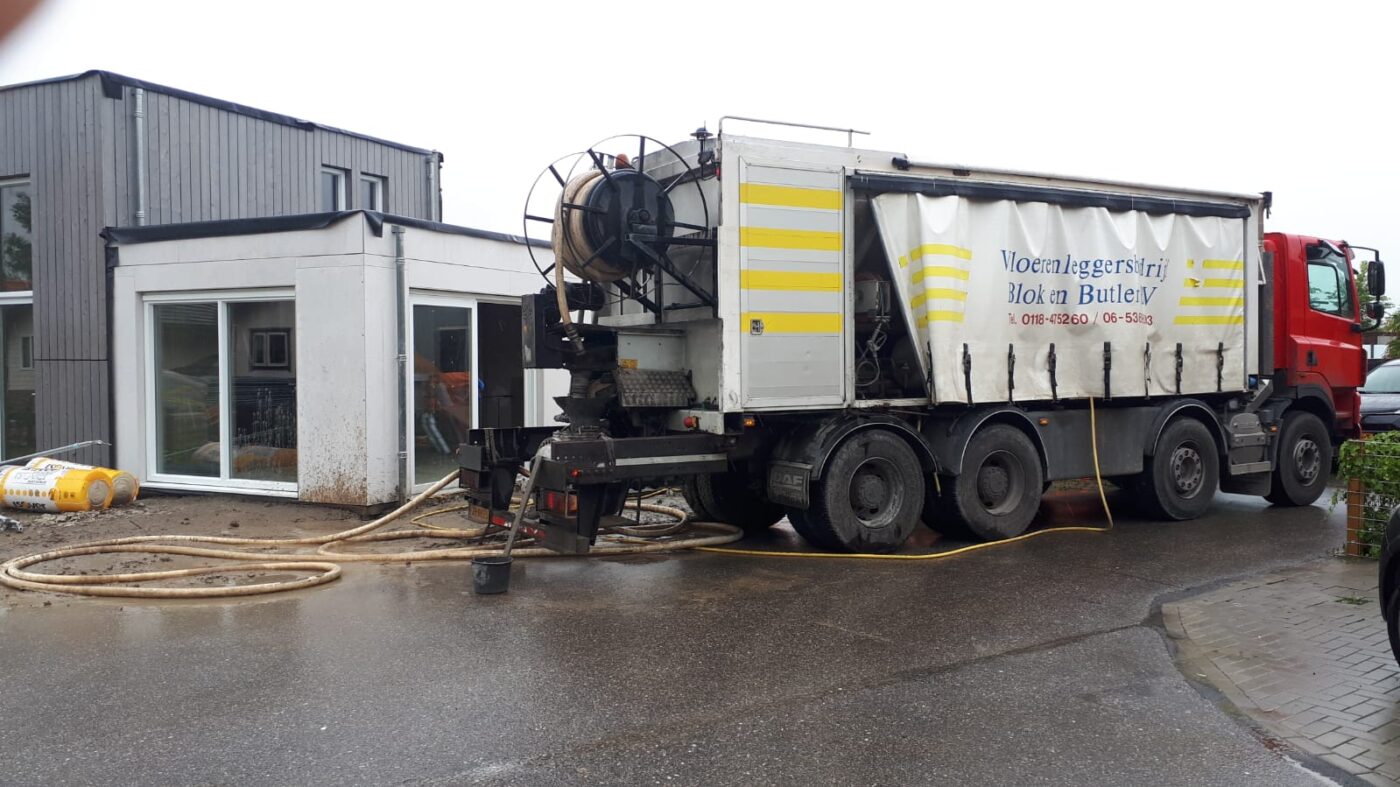

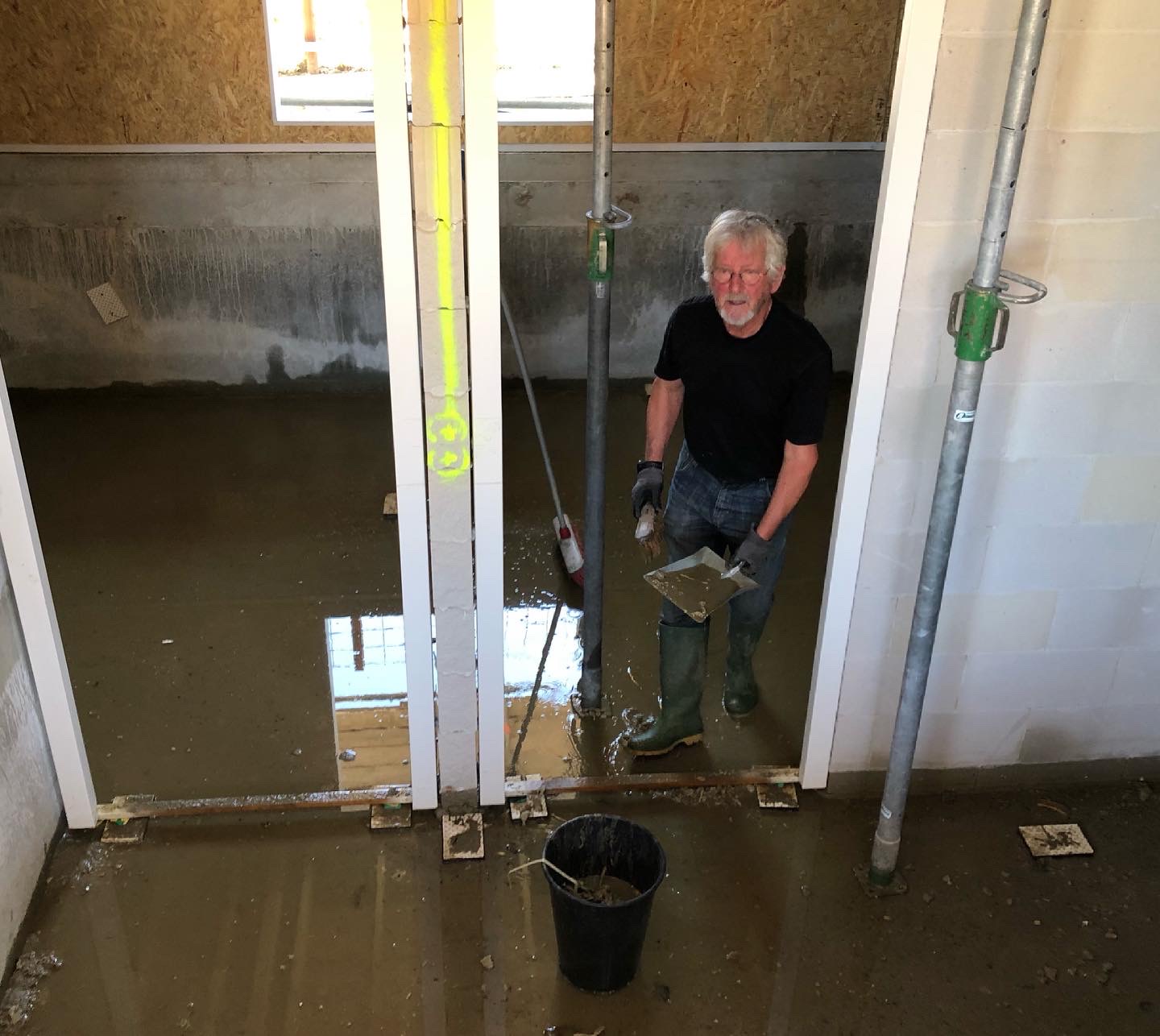

Voor de laatste keer de kelder leegpompen….

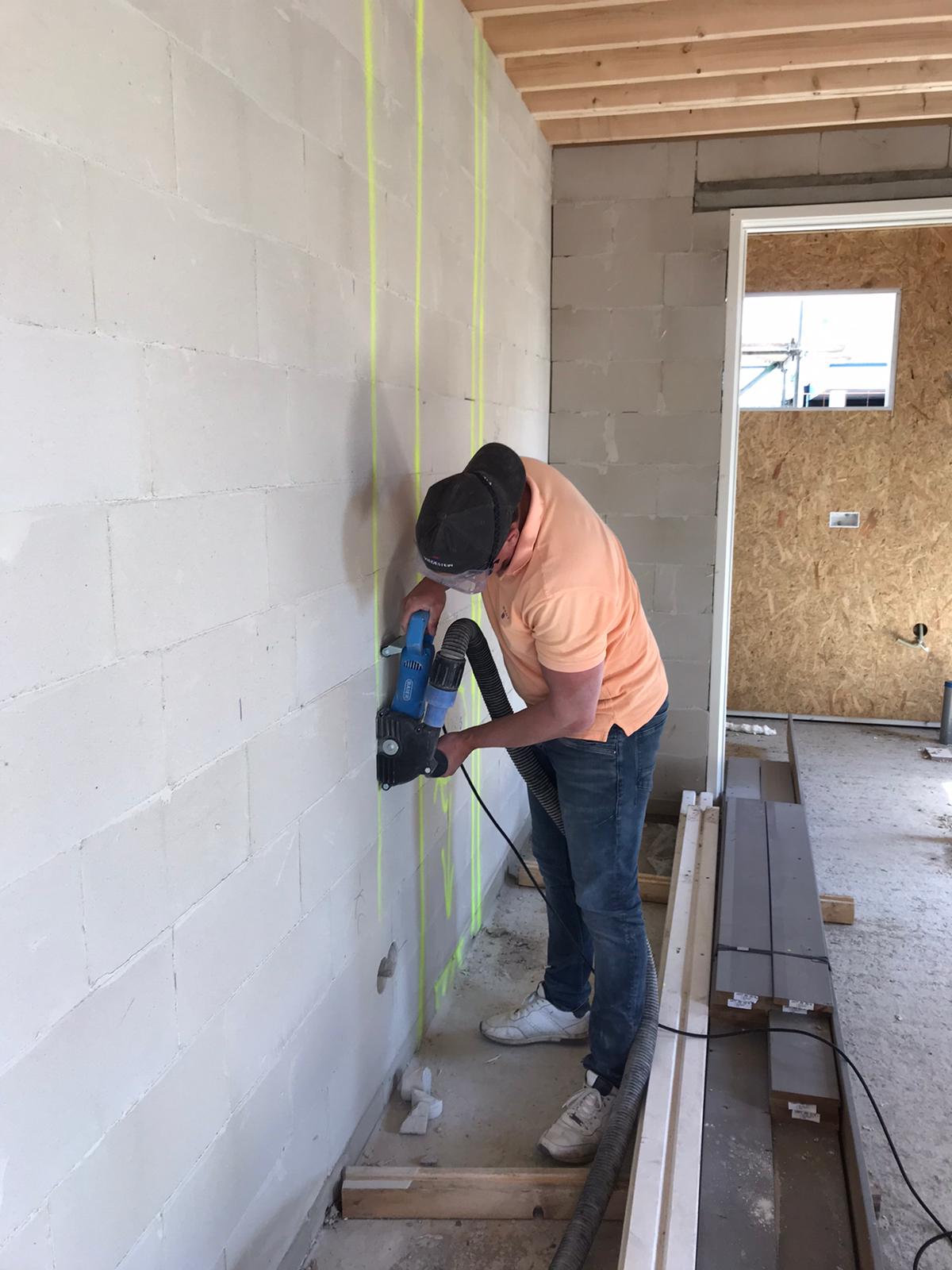

Sleuven frezen voor de leidingen..

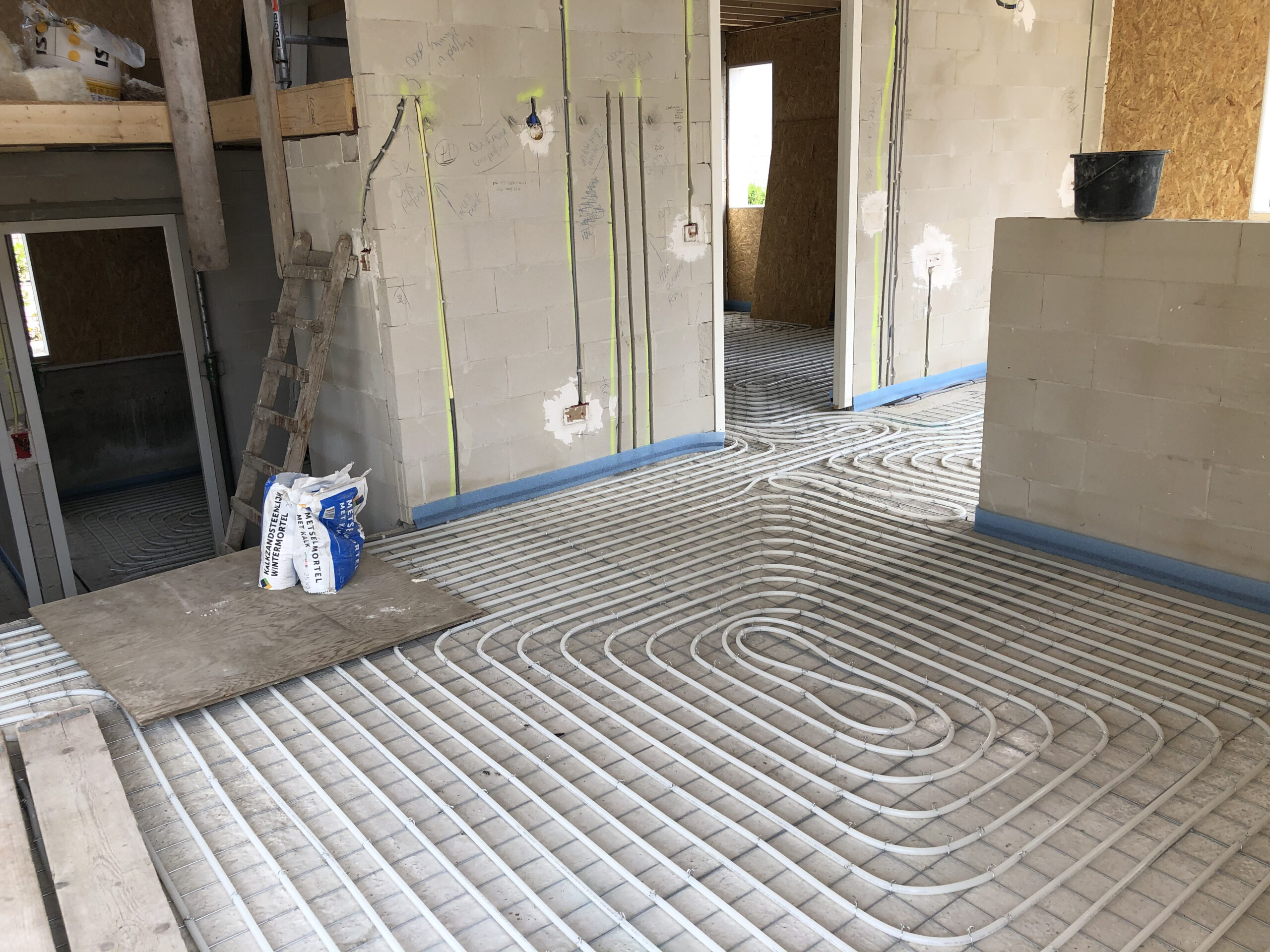

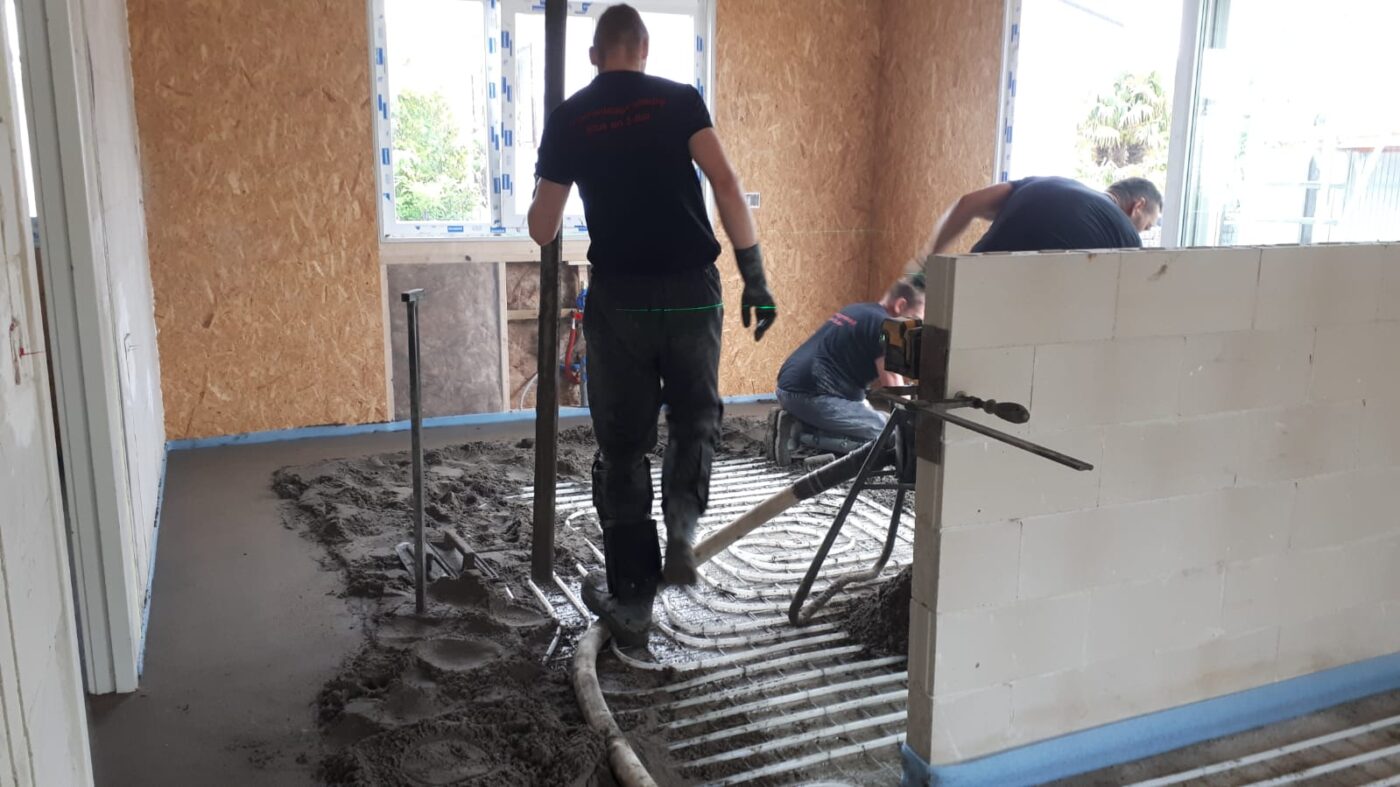

Aanleggen vloerverwarming

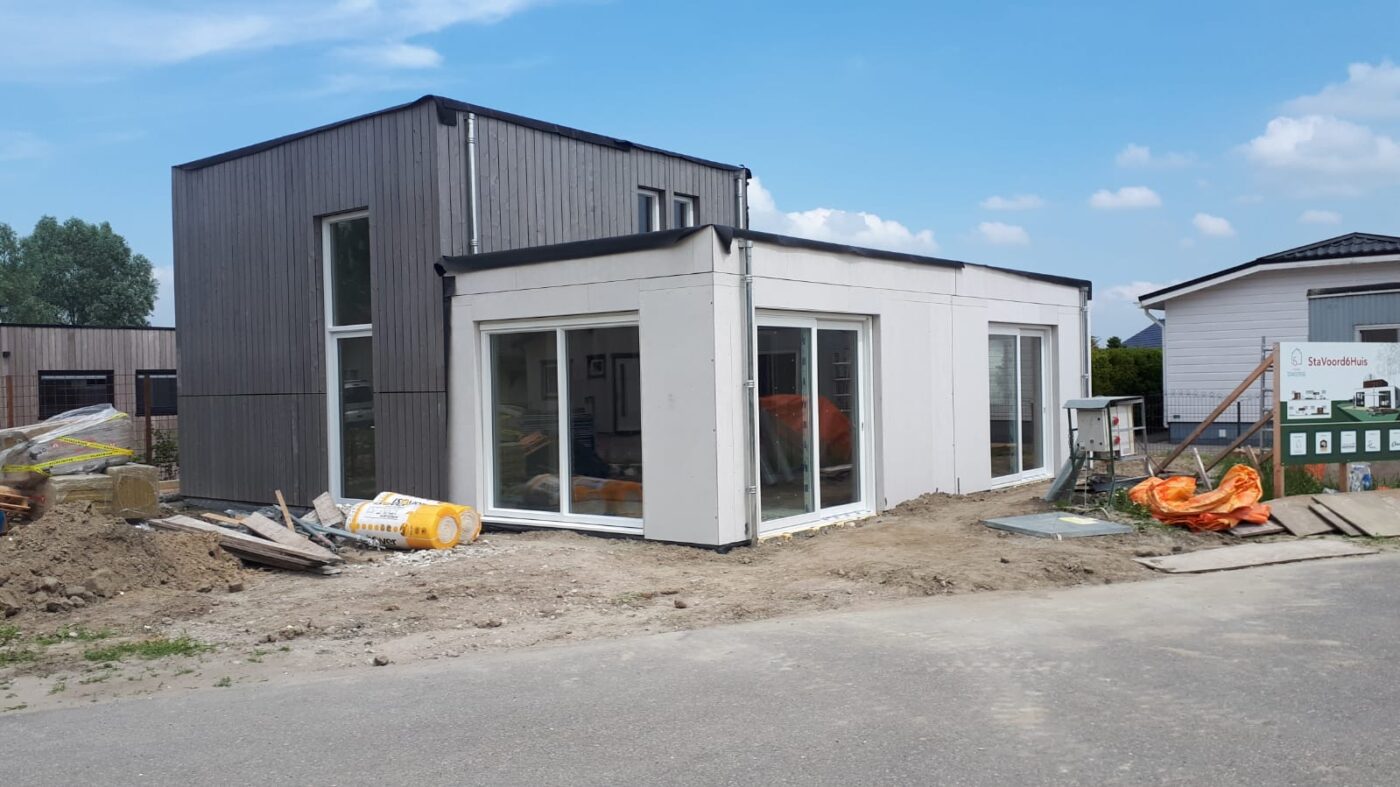

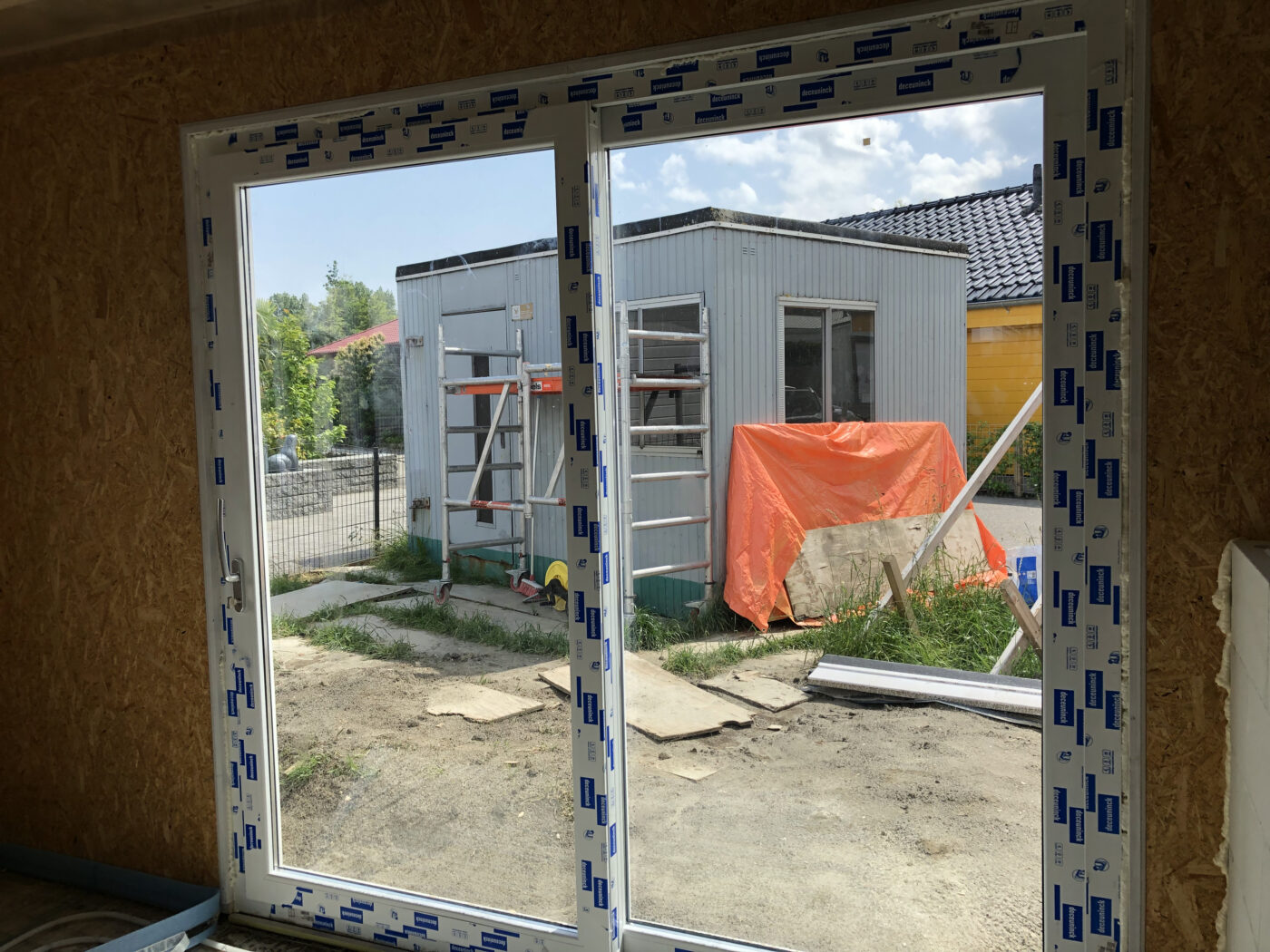

Kozijnen zijn geplaatst
Buitenaanzicht met kozijnen erin…
Aanleggen van de cement dekvloeren
Zo straks als een snaar…

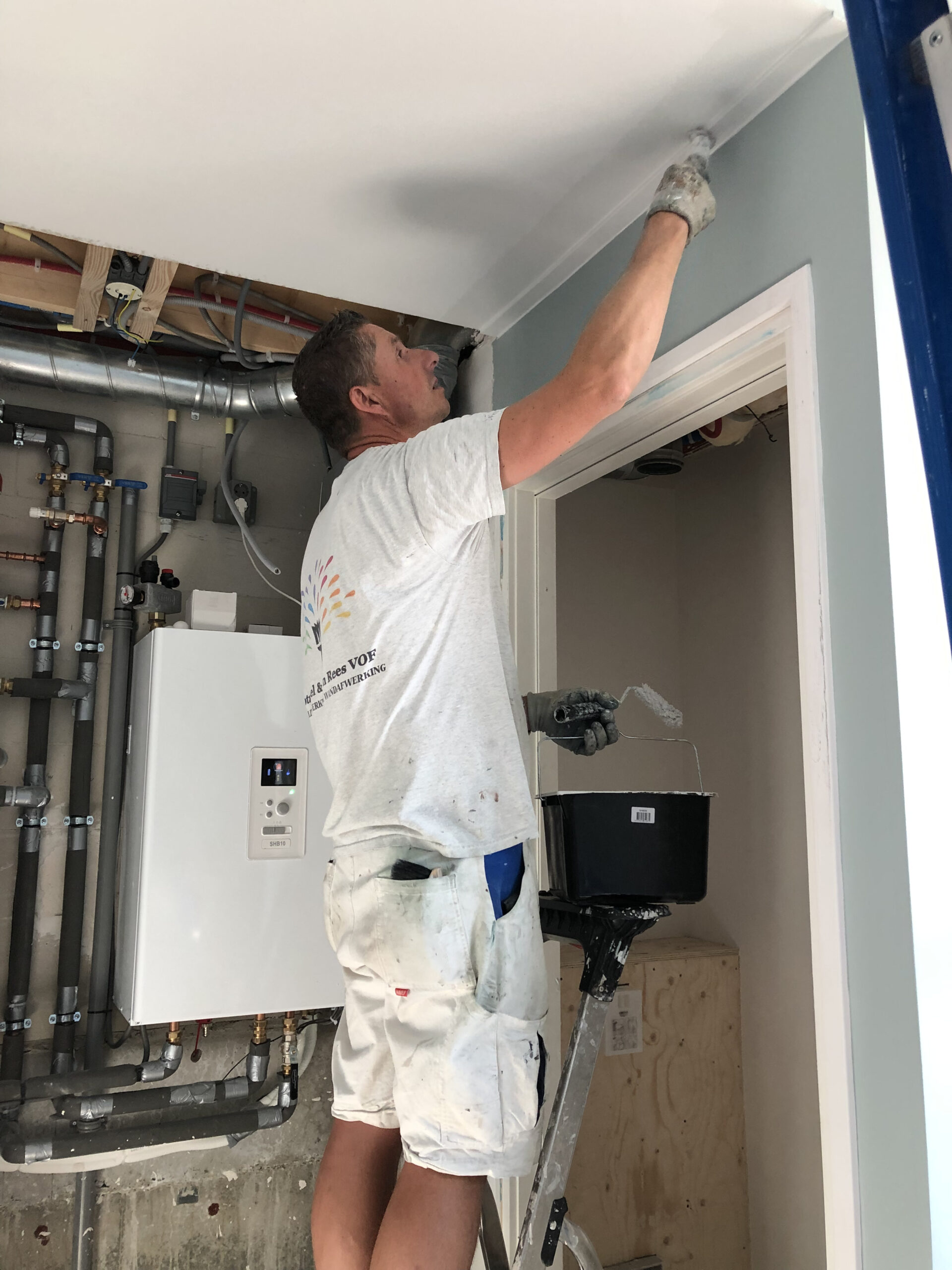

Uitraggelen van de plafonds door de vrijwilligers

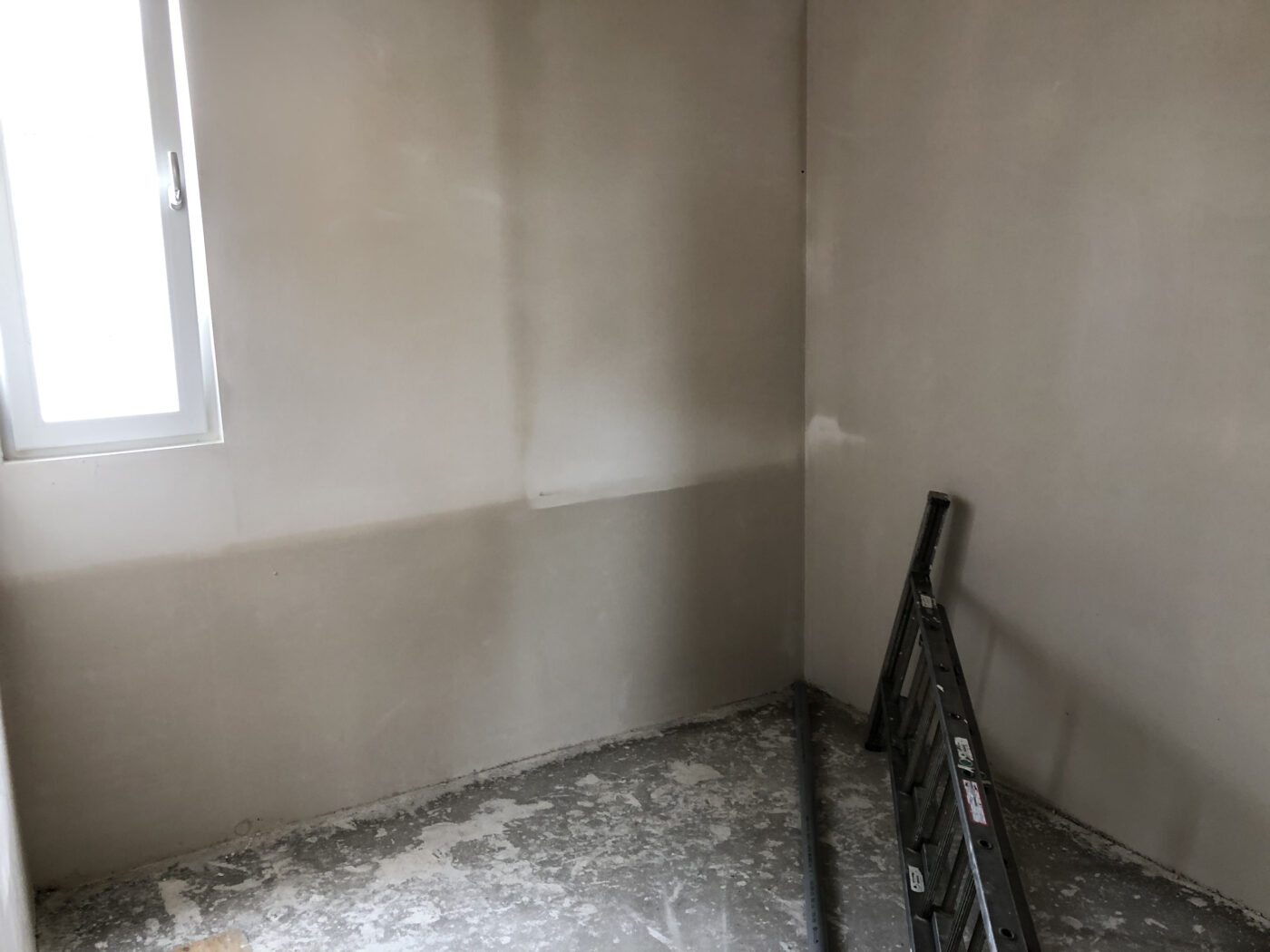

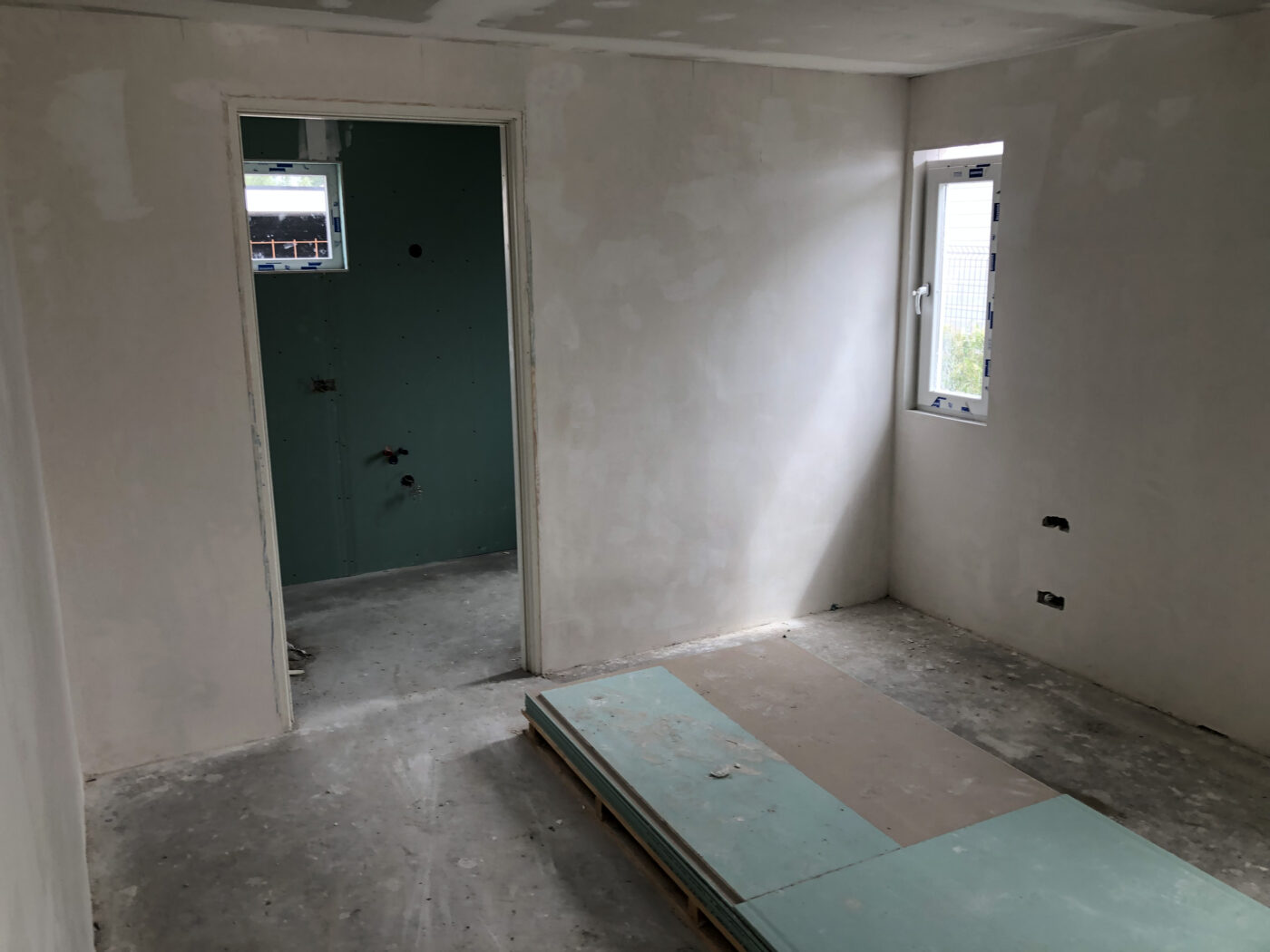

De stukadoor maakt alles weer onzichtbaar…
Glad, gladder, …..
Na de bouwvak gaan we weer verder….

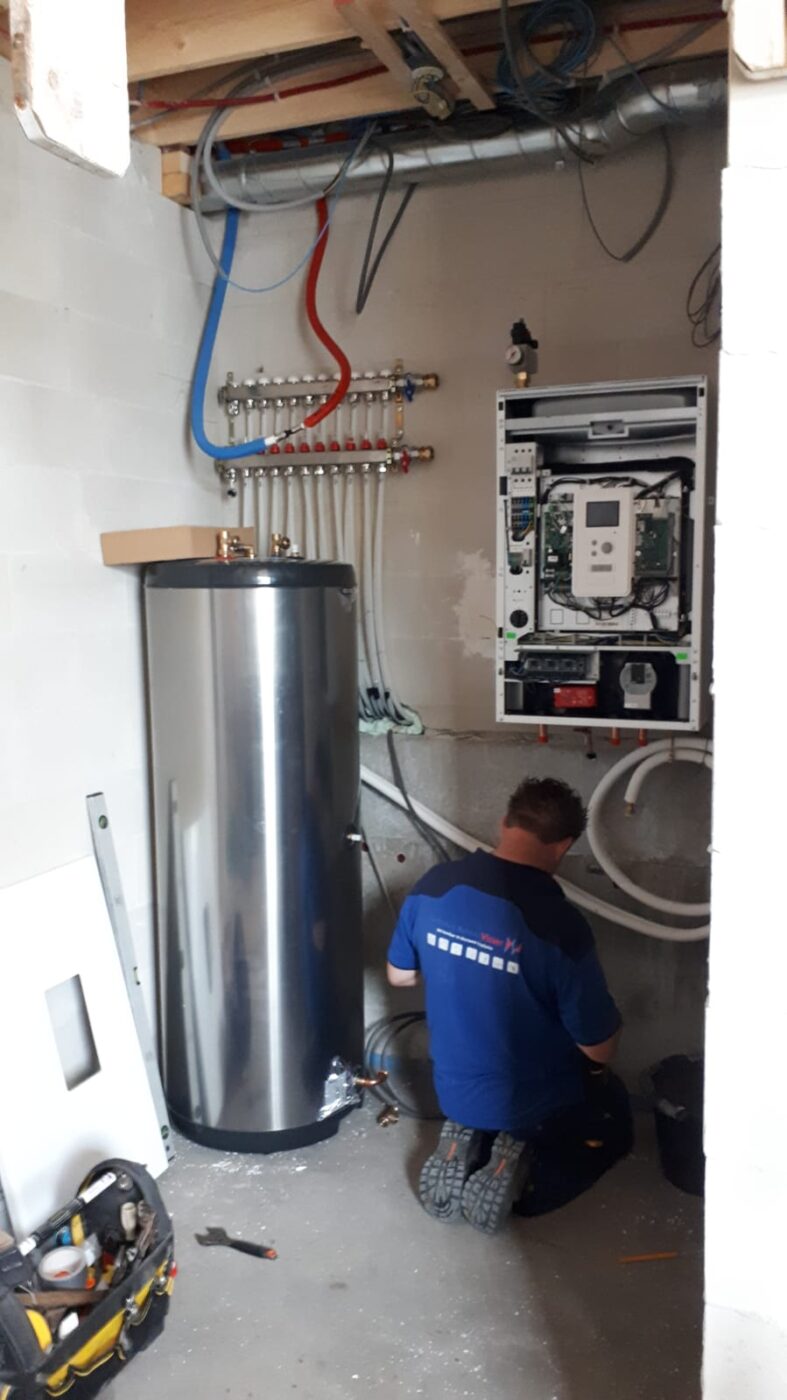

De vakantie is voorbij en de technische installaties worden aangesloten.

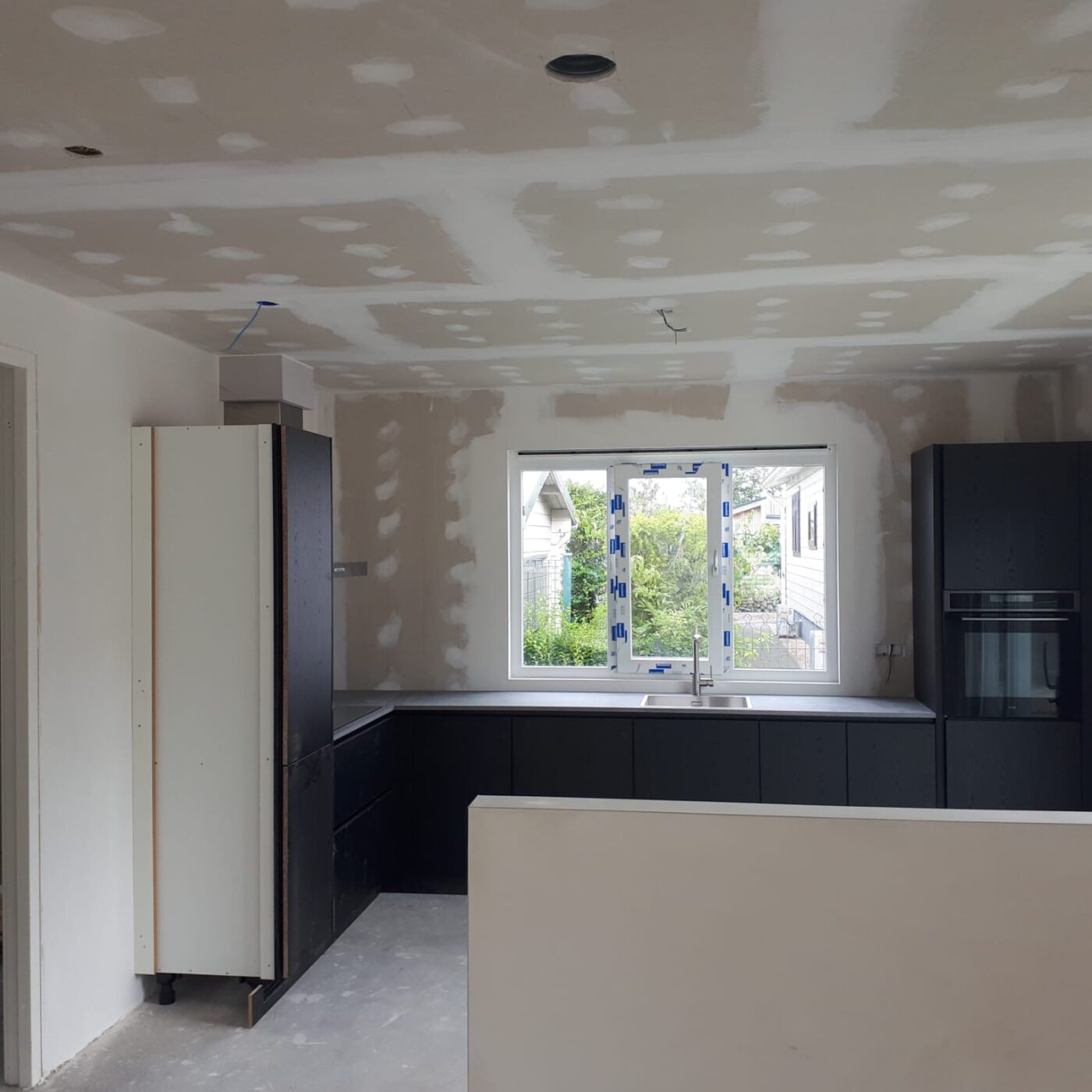

De keuken wordt geplaatst!

De tegels in de badkamer worden aangebracht.
Mooi of mooi?

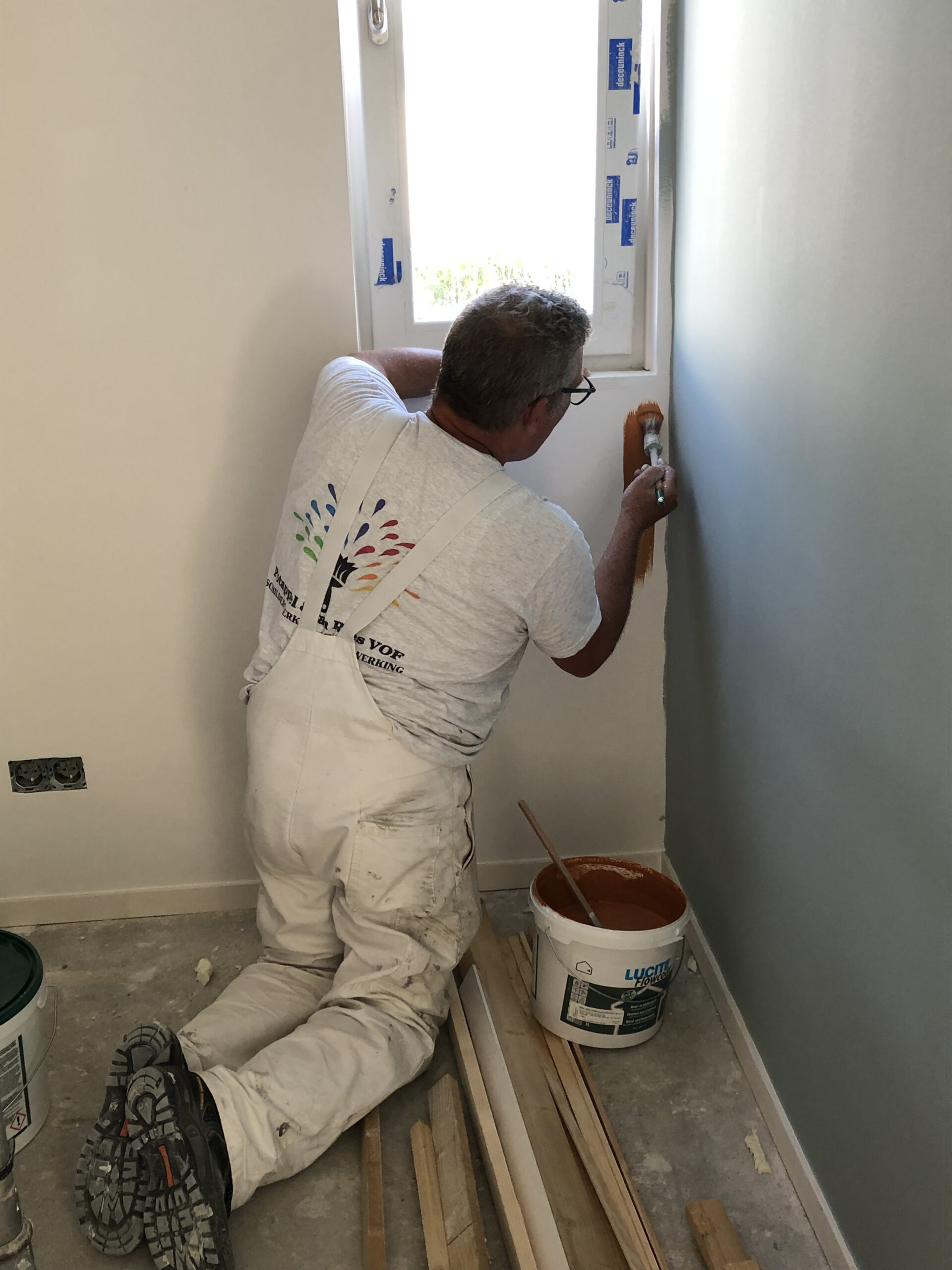

De slaapkamers krijgen een kleurtje.
Vakmanschap !

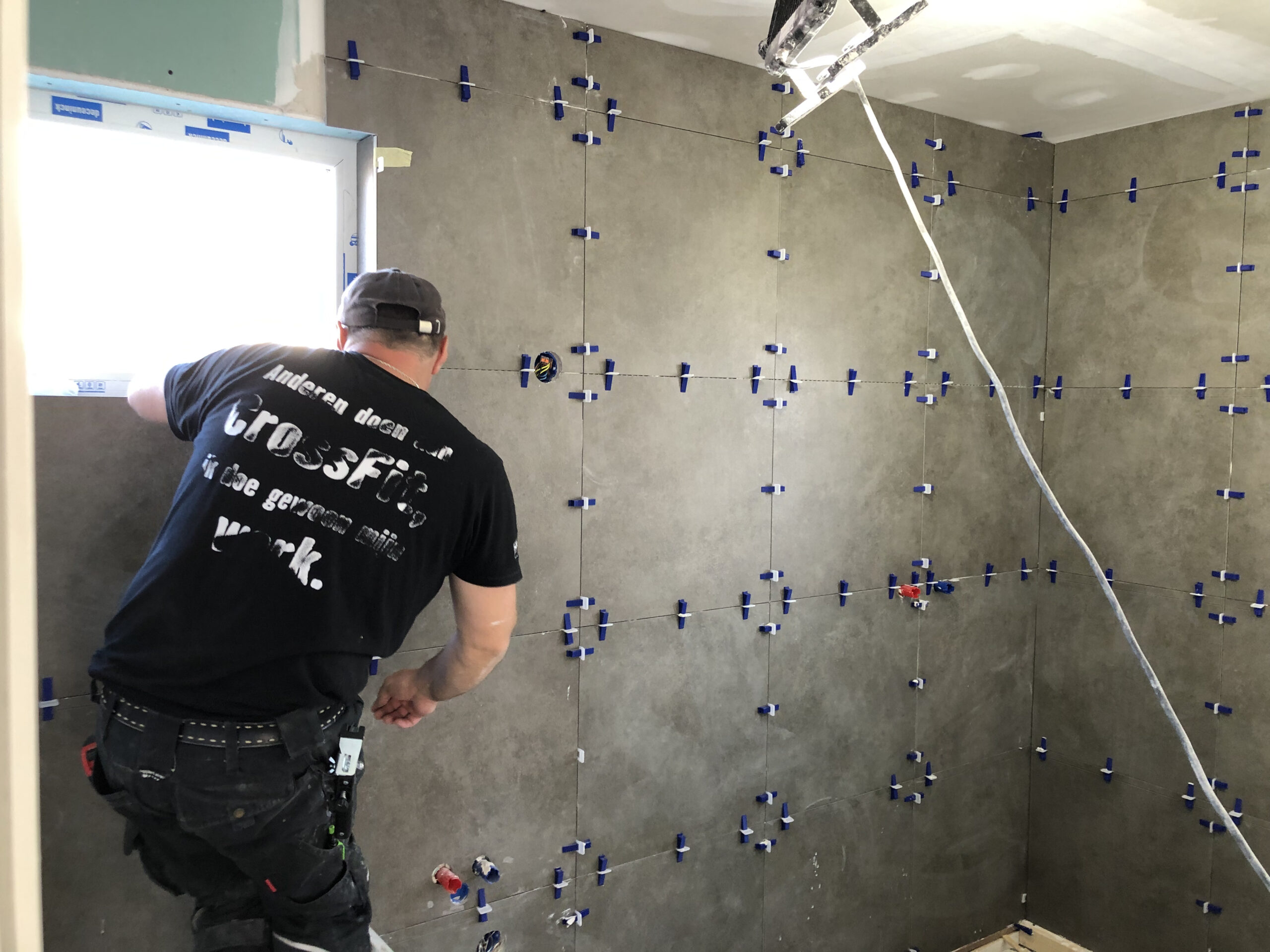

Het tegelwerk in een van de badkamers is klaar
Er komt zicht in….
Het perceel buiten opruimen…

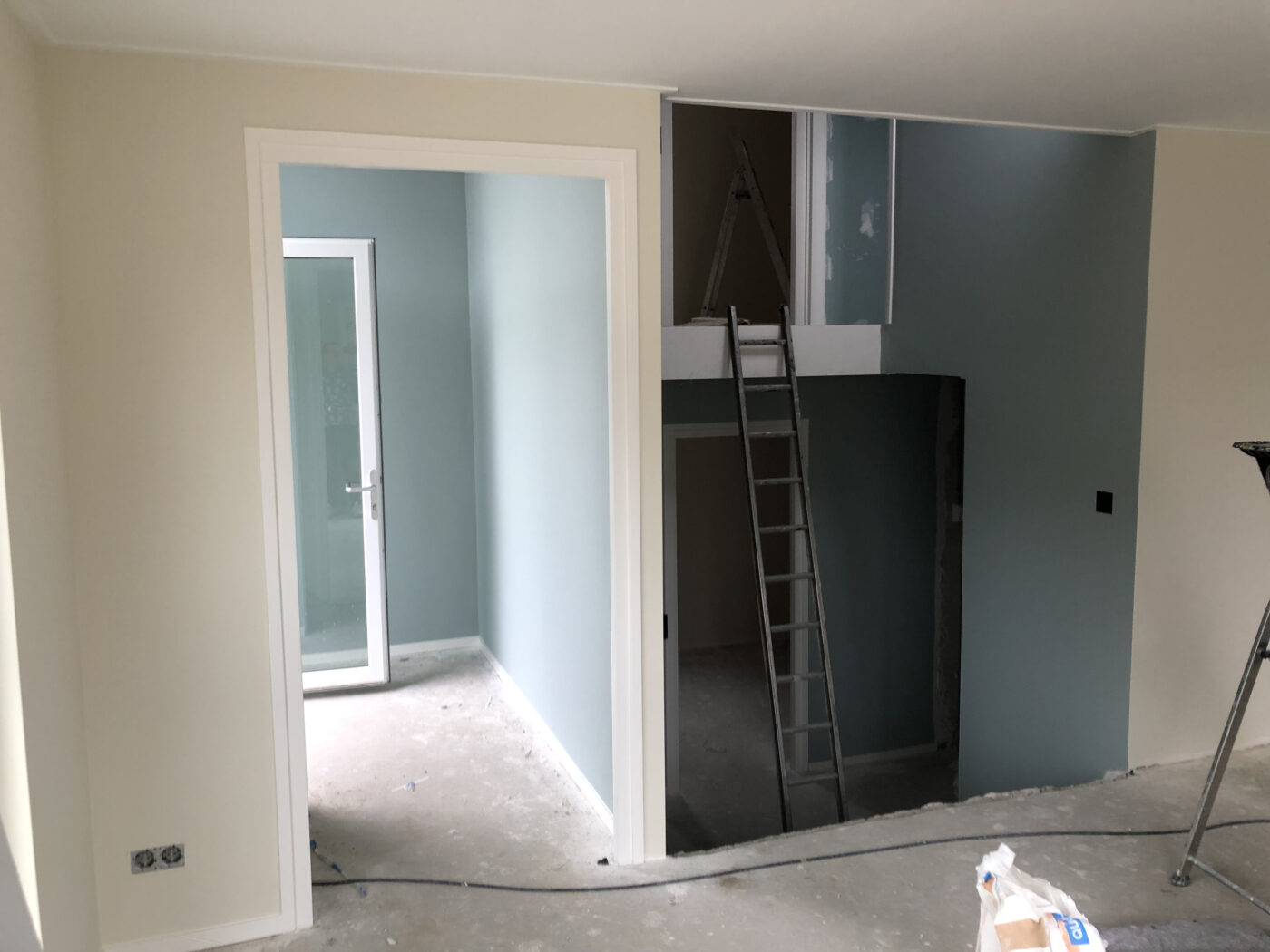

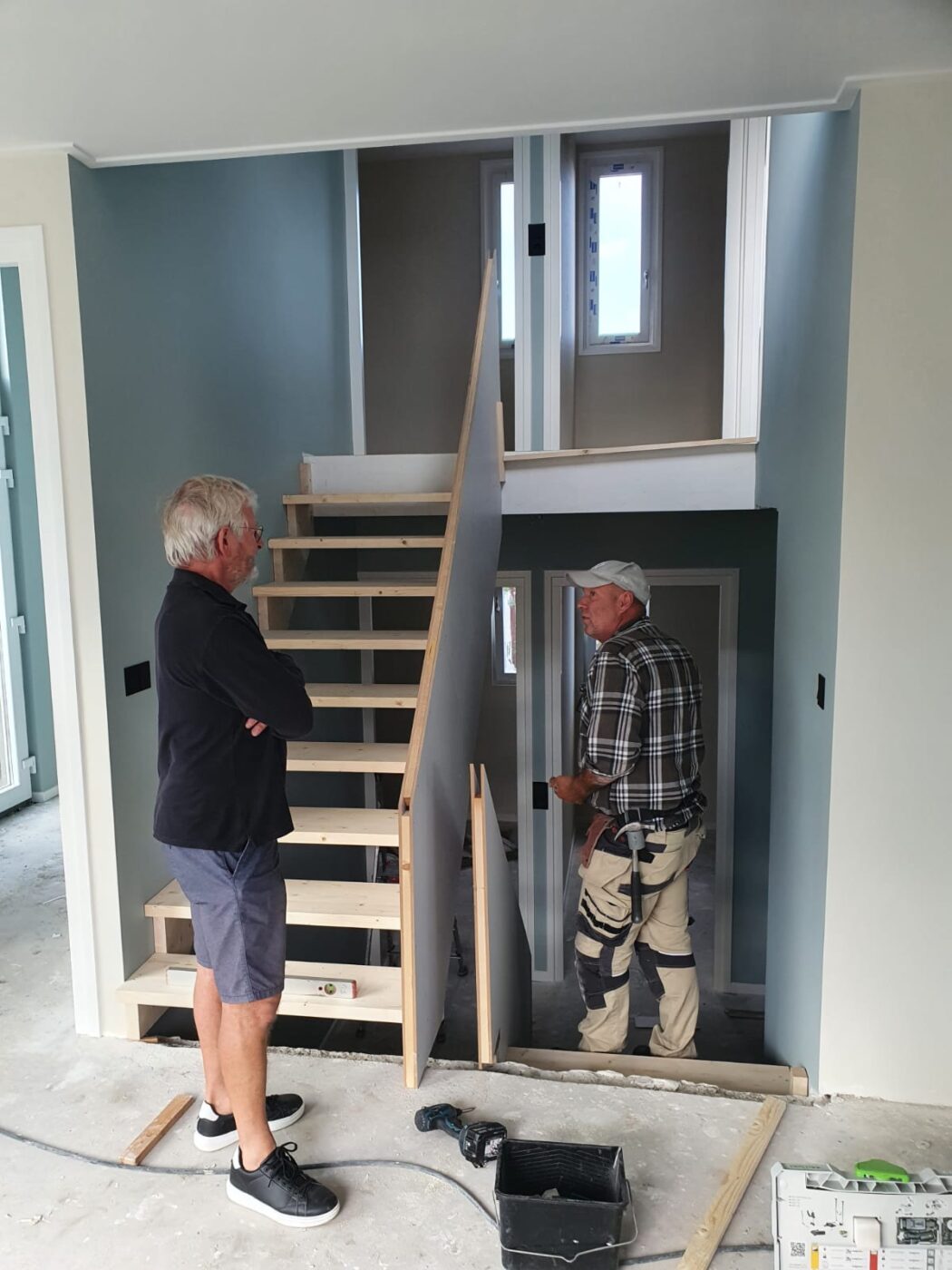

Overleggen en dan de trap plaatsen.

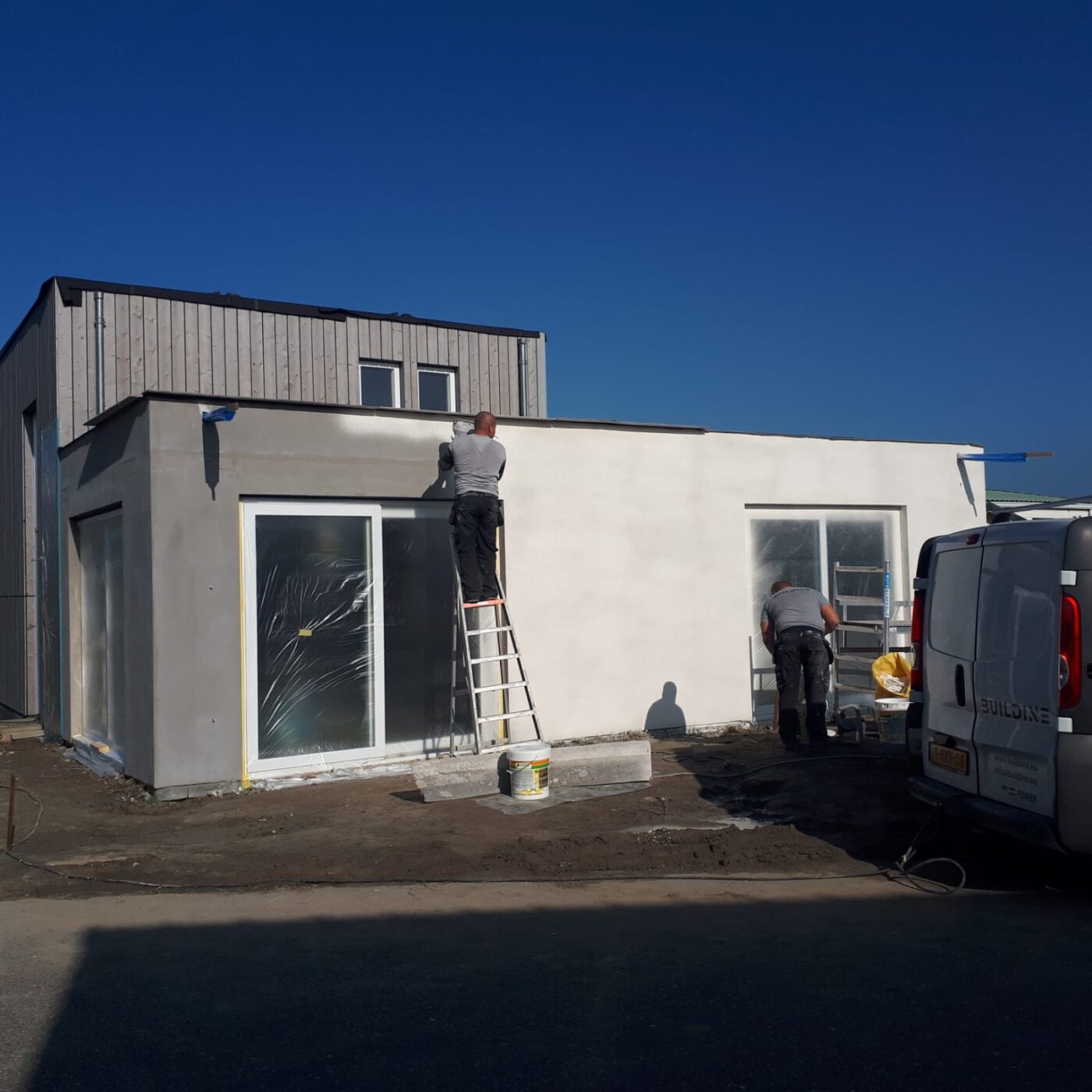

Het behandelen van de buitengevel met “spuitkurk”
Strak of niet dan?
Gunter maakt alles in gereedheid voor de aanleg van de tuin
Alles in gereedheid….de tuin kan worden aangelegd!
